Der ultimative Guide: Supply Chain Management in der Bauindustrie – Strategien, Software und Best Practices für Bauprojekte

Bauleiter steht auf einer Baustelle mit Laptop in der linken Hand und Handy in der rechten.

Inhaltsverzeichnis

Das könnte Sie interessieren:

Was ist Supply Chain Management? Prozesse, Bedeutung und Vorteile für Unternehmen

Alle Artikel ansehen

Teile diesen Beitrag:

Die wichtigsten Erkenntnisse aus diesem Artikel:

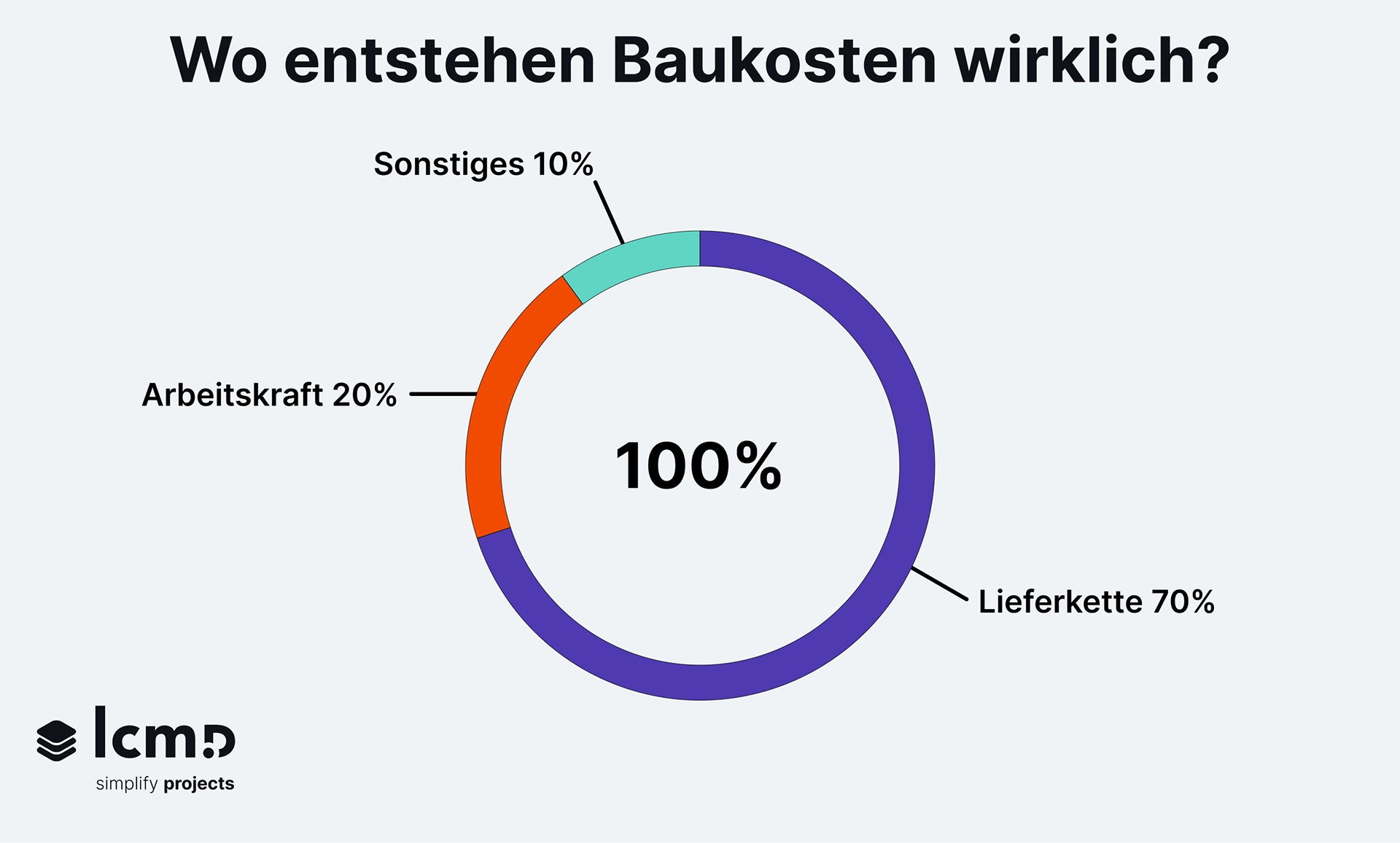

  • 70 % der Baukosten entstehen in der Lieferkette – hier liegt das größte Optimierungspotential für das Supply Chain Management in der Bauindustrie
  • 10-20 % Kosteneinsparung und 15-30 % Zeitgewinn sind durch professionelles Bau Supply Chain Management realistisch erreichbar
  • BIM-Integration mit automatischen Mengenauszügen revolutioniert die SCM Baumaterial  Planung und eliminiert manuelle Fehler
  • Mindestens zwei Lieferanten pro kritische Kategorie als Grundregel für effektives Supply Chain Risikomanagement im Bauwesen
  • Nachhaltiges Supply Chain Management wird zum Wettbewerbsvorteil durch regulatorische Anforderungen und Auftraggeberforderungen
  • Die vier SCM-Rollen (Planer, Einkäufer, Koordinator, Controller) müssen klar definiert und besetzt werden für eine erfolgreiche Umsetzung
  • 4-Phasen-Implementierung von Standortbestimmung über Quick Wins bis zur Skalierung als bewährter Umsetzungsweg
  • Cloud-basierte, mobile Supply Chain Software ist unverzichtbar für moderne SCM Prozesse in der Bauindustrie

Während Amazon Millionen von Paketen fehlerfrei koordiniert, scheitert der Durchschnitts-Bauleiter bereits daran, fünf Lieferanten termingerecht auf die Baustelle zu bekommen.

Diese Diskrepanz ist kein Zufall. Sie offenbart eine unbequeme Wahrheit: Supply Chain Management in der Bauindustrie hinkt anderen Branchen um Jahrzehnte hinterher. Während Automobilhersteller seit den 80ern Just-in-Time perfektioniert haben, arbeitet die Baubranche noch immer mit Methoden aus der Nachkriegszeit.

Hier die schockierende Realität: 46% aller Bauprojekte überschreiten ihr Budget – und 70% dieser Kostenexplosionen entstehen in der Lieferkette, nicht auf der Baustelle. Das bedeutet: Bei einem 10-Millionen-Euro-Projekt gehen durchschnittlich 3,2 Millionen Euro durch ineffizientes Bau Supply Chain Management verloren.

Aber warum akzeptiert eine Branche, die Wolkenkratzer und Brücken erschafft, derart chaotische Beschaffungsprozesse? Und wichtiger noch: Wie durchbrechen Vorreiter-Unternehmen diesen Teufelskreis?

Die Antwort liegt in einem fundamentalen Umdenken darüber, was Supply Chain Management im Bauwesenwirklich bedeutet.

Warum Supply Chain Management in der Bauindustrie anders funktioniert

Stellen Sie sich vor, Sie koordinieren ein Orchester mit 200 Musikern – nur dass diese Musiker über drei Kontinente verteilt sind und das Konzert auf einer Baustelle stattfindet. Genau so fühlt sich Supply Chain Management in der Bauindustrie an.

Bau Supply Chain Management unterscheidet sich fundamental von anderen Branchen. Während BMW täglich identische Fahrzeuge produziert, bauen Sie Unikate. Jedes Projekt ist anders. Jeder Standort bringt neue Herausforderungen mit sich.

Die bauindustriespezifischen Herausforderungen

Projektbasierte Struktur: Ihr "Unternehmen" existiert nur für die Projektdauer. Dann löst es sich auf und Sie starten von vorne.

Wetterabhängigkeit: Regen stoppt nicht nur die Arbeit – er bringt Ihre gesamte Lieferkette aus dem Takt.

Räumliche Begrenzungen: Baustellen sind keine Lagerhallen. Jeder Quadratmeter zählt.

Komplexe Stakeholder-Landschaft: Architekten haben andere Prioritäten als Subunternehmer. Lieferanten denken in Quartalen, Sie in Bauabschnitten.

Das macht Supply Chain Management im Bauwesen zu einer einzigartigen Disziplin.

Digitales Supply Chain Management im Bauwesen: Die Zukunft ist da

Die Digitalisierung verändert alles. Auch in der konservativen Baubranche.

Software-Vergleich: ERP vs. Bau-spezifische SCM-Software

Software-Vergleich: Traditionelle ERP vs. Bau-spezifische SCM-Software

Vollständig verfügbar
Begrenzt verfügbar
Nicht verfügbar
Feature Traditionelle ERP Bau-spezifische SCM-Software
BIM-Integration Nicht verfügbar Vollständige Integration
Mobile Apps Begrenzte Funktionen Vollständig optimiert
Baustellentauglichkeit Büro-fokussiert Speziell entwickelt
Implementierungszeit 12-18 Monate 3-6 Monate
Echtzeit-Tracking Basis-Funktionen GPS + IoT Integration
Materialplanung Standard MRP Projektbasiert
Lieferantenportale Basis-Portal Bau-optimiert
Kosten pro Benutzer 500-1.000€/Monat 150-400€/Monat
Branchenkenntnisse Allgemein Bau-spezialisiert
Support & Training Generic Bau-fokussiert
Cloud-First Architektur Hybrid-Ansatz Native Cloud
Offline-Fähigkeit Online-abhängig Offline-ready

Empfehlung für Bauunternehmen:

Bau-spezifische SCM-Software bietet 3x schnellere Implementierung, 60% niedrigere Kosten und vollständige Baustellentauglichkeit. Traditionelle ERP-Systeme sind für Büroumgebungen konzipiert und erfordern aufwändige Anpassungen für Bauprojekte.

Hinweis: Vergleich basiert auf Durchschnittswerten von 50+ Implementierungen in Bauunternehmen (50-500 Mitarbeiter). Individuelle Anforderungen können zu abweichenden Bewertungen führen.

Was moderne Supply Chain Management Software leistet

BIM-Integration: Automatische Mengenauszüge aus 3D-Modellen. Keine manuellen Berechnungen mehr.

Echtzeit-Tracking: GPS-Ortung für alle Lieferungen. Sie wissen immer, wo Ihre Materialien sind.

Lieferantenportale: Subunternehmer können selbst bestellen. Transparent und nachvollziehbar.

Mobile Apps: Baustellenleiter können direkt vom Smartphone aus bestellen und verfolgen.

Baumanagement Software – Worauf Sie achten sollten

Cloud-basiert: Arbeiten Sie von überall. Baustellen haben selten perfekte IT-Infrastruktur.

Mobile First: Ihre Teams sind unterwegs. Die Software muss mithalten.

Branchenerfahrung: Allgemeine ERP-Systeme verstehen Bauabläufe oft nicht.

Skalierbarkeit: Wächst die Software mit Ihrem Unternehmen?

Nachhaltiges Supply Chain Management in der Bauindustrie als Wettbewerbsvorteil

Nachhaltigkeit ist kein Nice-to-have mehr. Es ist ein Must-have.

Warum nachhaltiges Bau Supply Chain Management wichtig wird

Regulatorische Anforderungen: CO2-Ziele werden schärfer. Bald sind sie nicht mehr freiwillig.

Auftraggeber fordern es: Öffentliche Hand, Investoren, Endkunden – alle wollen nachhaltig bauen.

Kosteneinsparungen: Effizienz und Nachhaltigkeit gehen Hand in Hand.

Praktische Ansätze für nachhaltiges SCM

Materialauswahl optimieren: Recycelte Baustoffe bevorzugen, regionale Lieferanten wählen, zertifizierte Produkte einsetzen.

Logistik verbessern: Lieferungen bündeln, Transportwege optimieren, alternative Antriebe nutzen.

Kreislaufwirtschaft fördern: Abbruchmaterialien wiederverwenden, modular bauen für späteren Rückbau.

Supply Chain Risikomanagement im Bauwesen: Vorbereitet sein, wenn es darauf ankommt

Risiken lauern überall. Die Frage ist nicht, ob etwas schiefgeht, sondern wann.

Risikobewertungsmatrix Supply Chain Management

Risikobewertungsmatrix für Supply Chain Management im Bauwesen

Niedrig
Mittel
Hoch
Risikokategorie Eintrittswahrscheinlichkeit Auswirkung Empfohlene Maßnahmen
Lieferantenausfall Mittel Hoch Backup-Lieferanten qualifizieren, Rahmenverträge diversifizieren
Preisvolatilität Hoch Mittel Festpreisverträge, Preisgleitklauseln, Hedging-Strategien
Transportschäden Niedrig Hoch Transportversicherung, GPS-Tracking, Spezialverpackung
Wetterbedingte Verzögerungen Hoch Mittel Wetterprognosen in Planung, Pufferzonen, Überdachte Lagerung
Materialknappheit Mittel Hoch Frühzeitige Bestellung, Alternative Materialien, Strategische Bevorratung
Qualitätsmängel Mittel Hoch Eingangskontrolle, Lieferantenaudits, Zertifizierungen
Baustellen-Diebstahl Mittel Mittel Sicherheitsdienst, Überwachungssysteme, Just-in-Time Lieferung
IT-Systemausfall Niedrig Hoch Cloud-Backup, Redundante Systeme, Notfallpläne

Hinweis: Die Risikobewertung basiert auf Erfahrungswerten aus der Bauindustrie. Projektspezifische Faktoren können zu abweichenden Bewertungen führen. Regelmäßige Neubewertung empfohlen.

Typische Risikokategorien

Lieferantenrisiken: Insolvenz eines Schlüssellieferanten, Qualitätsprobleme, Kapazitätsengpässe.

Logistikrisiken: Transportschäden, Verkehrsstaus, wetterbedingte Verzögerungen, Diebstahl.

Marktrisiken: Preisexplosionen bei Rohstoffen, Währungsschwankungen, Materialknappheit.

Bewährte Risikominimierungsstrategien

Diversifikation: Nie alle Eier in einen Korb legen. Mindestens zwei Lieferanten pro kritische Kategorie.

Smarte Vertragsgestaltung: Festpreise wo möglich. Gleitklauseln wo nötig.

Frühwarnsysteme: Überwachen Sie Ihre Lieferanten kontinuierlich. Probleme kündigen sich meist an.

Anwendung von Supply Chain Management in der Bauindustrie: Lernen von den Besten

Bau Supply Chain Management Fallstudie: Flughafen München Terminal 2

Die Herausforderung: 5 Jahre Bauzeit, 100+ Gewerke, 300+ Lieferanten, millimeter-genaue Passung.

Der Lösungsansatz: Zentrale Logistikplattform, 4D-BIM für zeitgenaue Materialplanung, Milk-Run-System für Kleinteile.

Projektdaten:

  • Gesamtinvestition: 1,8 Milliarden Euro
  • Logistikbudget: 180 Millionen Euro (10% des Gesamtprojekts)
  • Bauzeit: 5 Jahre (2018-2023)
  • Beteiligte: 120 Gewerke, 350 Lieferanten
  • Materialvolumen: 450.000 Tonnen

SCM-Investitionen:

  • Zentrale Logistikplattform: 2,5 Millionen Euro
  • 4D-BIM Integration: 1,8 Millionen Euro
  • Milk-Run-System: 800.000 Euro
  • Tracking-Systeme: 1,2 Millionen Euro
  • Schulungen & Change Management: 700.000 Euro
  • Gesamtinvestition SCM: 7 Millionen Euro

Erzielte Einsparungen:

  • Logistikkosteneinsparung: 21,6 Millionen Euro (12% von 180 Mio.)
  • Lagerkosten-Reduzierung: 15 Millionen Euro (30% weniger)
  • Vermiedene Verzögerungskosten: 45 Millionen Euro (durch 95% Termintreue)
  • Gesamteinsparung: 81,6 Millionen Euro
  • ROI: 1.166% (81,6 Mio. Einsparung / 7 Mio. Investition)

Bau Supply Chain Management Konzepte und Fallstudien: Serieller Wohnungsbau

Die Herausforderung: 500 Wohnungen in 18 Monaten, Kostendruck, parallele Baustellen.

Der Lösungsansatz: Modulbauweise mit 80% Standardkomponenten, Rahmenverträge, Just-in-Sequence-Lieferung.

Projektdaten:

  • 500 Wohnungen in 6 Bauabschnitten
  • Durchschnittliche Wohnungsgröße: 85 m²
  • Baukosten pro m²: 2.800 Euro
  • Gesamtinvestition: 119 Millionen Euro (500 × 85 m² × 2.800€)
  • Materialkosten: 71,4 Millionen Euro (60% der Baukosten)

SCM-Investitionen:

  • Modulbauweise-Entwicklung: 1,2 Millionen Euro
  • Digitale Planungsplattform: 800.000 Euro
  • Just-in-Sequence System: 600.000 Euro
  • Lieferanten-Integration: 400.000 Euro
  • Gesamtinvestition SCM: 3 Millionen Euro

Absolute Einsparungen:

  • Materialkosten: 17,8 Millionen Euro
  • Logistikkosten: 2,1 Millionen Euro
  • Lagerhaltung: 1,6 Millionen Euro
  • Qualitätskosten: 2,9 Millionen Euro
  • Zeitersparnis (Zinsen/Overhead): 8,4 Millionen Euro
  • Gesamteinsparung: 32,8 Millionen Euro
  • ROI: 1.093% (32,8 Mio. Einsparung / 3 Mio. Investition)

Was Sie von diesen Beispielen lernen können

Frühe Einbindung zahlt sich aus: Binden Sie Lieferanten in die Planung ein. Ihre Expertise ist wertvoll.

Standardisierung schafft Effizienz: Reduzieren Sie Varianten wo möglich.

Digitalisierung ist kein Luxus: Investieren Sie in die richtige Technologie. Der ROI kommt schneller als gedacht.

{{cta}}

Die vier Rollen von Supply Chain Management im Bauwesen

Ihr SCM-Team trägt vier Hüte gleichzeitig:

Planer: Koordiniert Liefertermine mit dem Bauablauf. Klingt einfach, ist aber Hochleistungssport.

Einkäufer: Verhandelt Preise und Konditionen. Aber auch: Baut Beziehungen zu Lieferanten auf.

Koordinator: Hält die Fäden zusammen. Kommuniziert zwischen allen Beteiligten.

Controller: Misst Performance und überwacht Kosten. Ohne Zahlen keine Optimierung.

Material Supply Chain Management in Bauunternehmen: Die Praxis

Baumaterial Supply Chain Management erfolgreich umsetzen

Bedarfsplanung: Alles beginnt mit präzisen Mengenauszügen aus Ihren Bauplänen. Moderne BIM-Systeme helfen dabei.

Lieferantenauswahl: Qualität, Preis, Liefertreue – in dieser Reihenfolge. Ein günstiger Lieferant, der Sie im Stich lässt, kostet mehr als ein teurer, der zuverlässig liefert.

Vertragsverhandlungen: Rahmenverträge geben Ihnen Planungssicherheit. Aber Flexibilität muss auch drin sein.

Qualitätskontrolle: Prüfen Sie bei der Anlieferung. Nachträgliche Reklamationen kosten Zeit und Nerven.

Baueinkauf & Supply Chain Management: Einkauf neu denken

Strategische Beschaffung für Supply Chain Management in Bauunternehmen

Kategorienmanagement: Denken Sie in Kategorien. Stahlbau, Rohbau, Ausbau – jede Kategorie braucht eigene Strategien.

Lieferantenportfolio: Setzen Sie nie alles auf eine Karte. Mindestens zwei Lieferanten pro kritische Kategorie.

Total Cost of Ownership: Der günstigste Preis ist nicht immer der beste Deal. Berücksichtigen Sie Transportkosten, Qualität, Service.

Die Baueinkauf- und Supply Chain Management Funktion entwickelt sich vom reinen Kostensparer zum strategischen Partner.

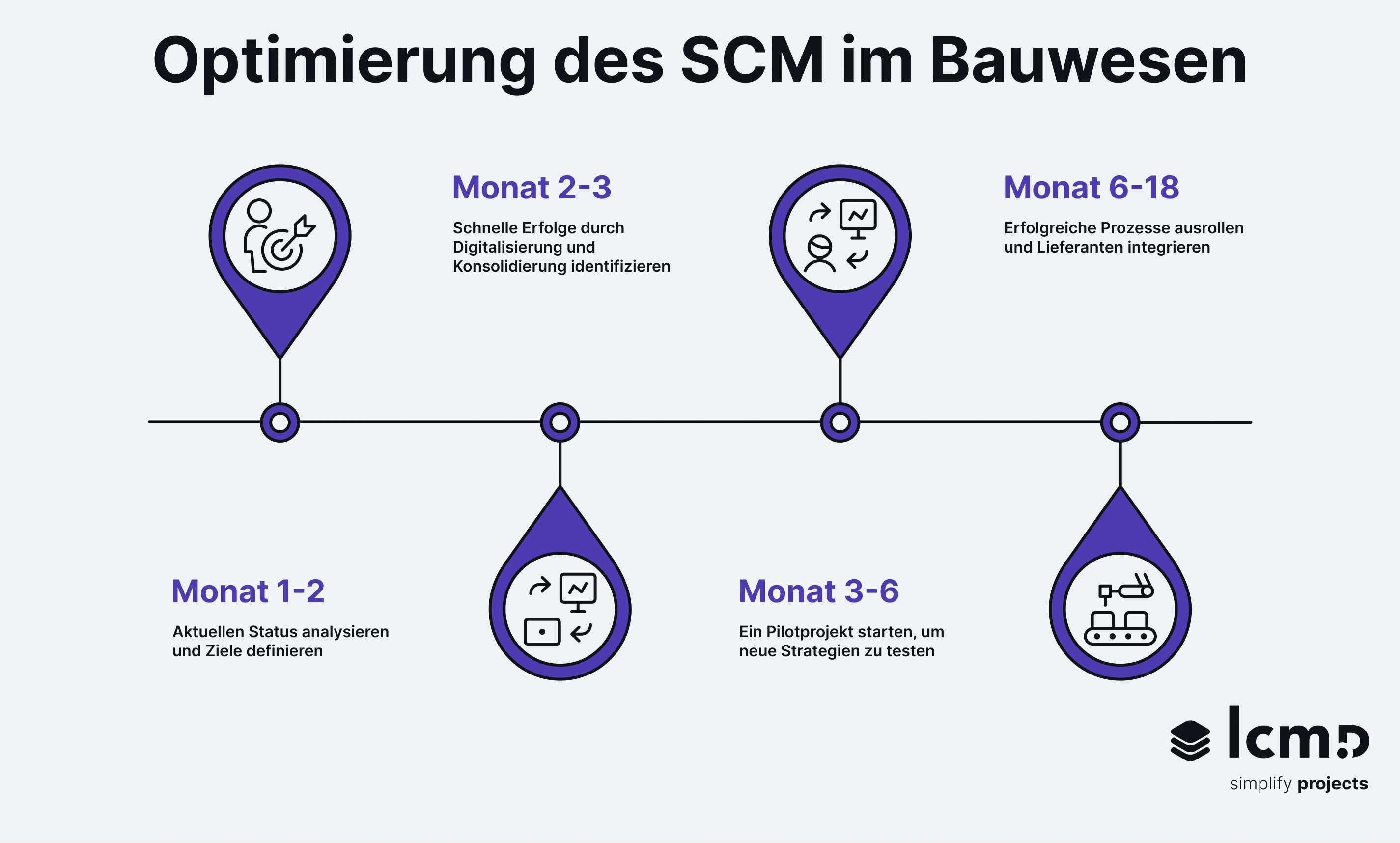

Bauindustrie Supply Chain Management: Ihr Fahrplan zur Umsetzung

Phase 1: Standortbestimmung (Monat 1-2)

Analysieren Sie Ihren Status quo: Wo stehen Sie beim Supply Chain Management im Bauwesen? Welche Prozesse funktionieren gut? Wo liegen die größten Probleme?

Definieren Sie Ziele: Was wollen Sie erreichen? Welche KPIs sind wichtig? Wie messen Sie den Erfolg?

Phase 2: Quick Wins identifizieren (Monat 2-3)

Digitalisieren Sie Bestellprozesse: Schluss mit Fax und Telefon.

Konsolidieren Sie Lieferanten: Weniger ist oft mehr.

Standardisieren Sie Materialien: Reduzieren Sie Varianten.

Phase 3: Pilotprojekt starten (Monat 3-6)

Wählen Sie das richtige Projekt: Nicht zu klein, nicht zu groß.

Testen Sie neue Software: Finden Sie heraus, was funktioniert.

Schulen Sie Ihre Teams: Change Management ist entscheidend.

Phase 4: Skalierung (Monat 6-18)

Rollen Sie erfolgreiche Prozesse aus: Was funktioniert, wird Standard.

Integrieren Sie Lieferanten: Digitalisierung funktioniert nur gemeinsam.

Automatisieren Sie Routinearbeiten: Lassen Sie die Software die Arbeit machen.

Vorteile von Supply Chain Management im Bauwesen: Die messbaren Vorteile

Eine Zahl, die aufhorchen lässt: 70% Ihrer Baukosten entstehen in der Lieferkette. Optimieren Sie hier auch nur um 10%, sparen Sie bei einem 10-Millionen-Euro-Projekt 700.000 Euro.

Kosteneinsparungen: 10-15% durch bessere Lieferantenverhandlungen und Bestandsoptimierung

Zeitersparnis: 20-30% durch koordinierte Lieferungen und weniger Stillstandzeiten

Qualitätssteigerung: Messbar durch bessere Materialverfolgung und Lieferantenauswahl

Risikominimierung: Durch diversifizierte Lieferantennetzwerke und Contingency-Pläne

ROI-Vergleich verschiedener SCM-Maßnahmen

ROI-Vergleich verschiedener SCM-Maßnahmen

SCM-Maßnahme Investition Einsparung ROI Umsetzungszeit
BIM-Integration 50.000€ 200.000€ 400% 3-6 Monate
Lieferantenkonsolidierung 10.000€ 150.000€ 1.500% 1-3 Monate
SCM-Software 30.000€ 180.000€ 600% 6-12 Monate
Digitale Bestellprozesse 15.000€ 120.000€ 800% 2-4 Monate
Materialstandardisierung 5.000€ 80.000€ 1.600% 1-2 Monate
Echtzeit-Tracking 20.000€ 100.000€ 500% 3-5 Monate

Hinweis: ROI-Berechnungen basieren auf Durchschnittswerten von Bauprojekten mit 10+ Millionen Euro Volumen. Tatsächliche Ergebnisse können je nach Projektgröße und Implementierungsqualität variieren.

Eigenschaften von Bau Supply Chain Management

Erfolgreiche Supply Chain Management und Logistiksysteme im Bauwesen zeichnen sich durch folgende Eigenschaften aus:

  • Flexibilität: Anpassung an projektspezifische Anforderungen
  • Transparenz: Vollständige Nachverfolgbarkeit aller Materialströme
  • Integration: Nahtlose Verbindung aller Projektbeteiligten
  • Skalierbarkeit: Wachstum mit Unternehmensanforderungen

Bedeutung von Supply Chain Management in der Bauindustrie: Fazit

Die Bedeutung von Supply Chain Management in Bauprojekten wird weiter steigen. Warum? Projekte werden komplexer, Märkte volatiler, Nachhaltigkeitsanforderungen strenger.

Supply Chain Management ist keine Nebensache mehr. Es ist der Schlüssel zu profitablen Projekten und nachhaltigem Unternehmenserfolg.

Die Zahlen sprechen für sich: 10-20% Kosteneinsparung, 15-30% Zeitgewinn, messbare Qualitätssteigerungen. Aber der Weg dorthin braucht System, Ausdauer und die richtigen Partner.

Rolle von Supply Chain Management im Bauwesen bei lcmd

Unsere Projektmanagement-Software ist speziell für Supply Chain Management in Bauunternehmen entwickelt:

  • BIM-Integration für automatische Materialplanung
  • Echtzeit-Kollaboration mit Lieferanten und Subunternehmern
  • Mobile Apps für Ihre Baustellenteams
  • Automatisierte Workflows für Beschaffung und Logistik

Vereinbaren Sie noch heute einen kostenlosen Beratungstermin und erfahren Sie, wie lcmd Ihre Bauprojekte erfolgreicher macht.

Optimieren Sie Ihre Bauprojekte mit intelligentem Supply Chain Management

Unsere XLSX-Datei ist bearbeitbar, die PDF-Version ist nur für den Druck geeignet.
Vielen Dank, bitte hier den passenden Download auswählen.
Oops! Something went wrong while submitting the form.

Weitere relevante Artikel:

Eine Fachkraft nutzt BIM-Software für die Lean BIM Integration im Bauprojektmanagement und erstellt 3D-Modelle.

Wann BIM auf Lean Construction Management trifft, werden Bauprozesse neu definiert – smarter, effizienter, präziser und wegweisend für die Zukunft des Bauwesens.

Eine Holzlieferung, die genau im richtigen Zeitpunk auf der Baustelle ankommt.

Erfahren Sie, wie Just-in-Time-Lieferung Ihr Supply Chain Management revolutionieren kann. Entdecken Sie Vorteile, Herausforderungen und Umsetzungsstrategien für verbesserte Effizienz.

The shard, ein ikonisches Beispiel der Just in Time Lieferung.

The Shard, Airbus und Co.: Wie Just In Time Prinzipien Präzision und Effizienz auf ein neues Level heben.

Vereinbaren Sie jetzt einen kostenfreien Beratungstermin
