Teile diesen Beitrag:
Die wichtigsten Erkenntnisse aus diesem Artikel:
- Ein Bauzeitenplan entfaltet seinen Wert erst, wenn er auch lange nach Baubeginn Entscheidungen prägt.
- Termintreue entsteht durch die aktive Verbindung von Rahmenterminplan, Vorschauplanung, Wochenarbeitsplan und tatsächlichem Baufortschritt.
- Die Integrität des Basisplans gibt dem Bauzeitenplan seine Autorität: als Nachweis, als Referenz und als Schutz bei Ansprüchen.
- Verpasste Zusagen, ungelöste Hindernisse und verschobene Übergaben werden zu Frühwarnsignalen, wenn der Bauzeitenplan mit der Baustellenrealität verbunden bleibt.
- Reporting zum Terminstatus übersetzt denselben Bauzeitenplan in nutzbare Ansichten für Bauleitung, Projektmanagement, Bauherren und Management.
Ein Bauzeitenplan kann technisch sauber aufgebaut sein und auf der Baustelle trotzdem wenig bewirken.
Die Vorgänge stimmen. Die Dauern wirken plausibel. Der kritische Pfad ist korrekt. Sobald die Bauausführung beginnt, verhindert der Plan allein keine Verzögerung.
Viele Ratgeber zur Terminplanung im Bau erklären, wie sich ein Bauzeitenplan erstellen lässt. Was danach kommt, findet kaum Beachtung: Wie bleibt der Plan unter Änderungsdruck glaubwürdig? Wie bleibt der Rahmenterminplan mit dem verbunden, was auf der Baustelle Woche für Woche passiert? Und wie wird der Planungsstatus für alle sichtbar, die handeln müssen?
Genau hier beginnt Terminsteuerung. Sie hält den Bauzeitenplan lebendig und verhindert, dass er zum Protokoll dessen wird, was schiefgelaufen ist.
Was ist Terminsteuerung im Bauprojekt?
Terminsteuerung ist die kontinuierliche Aufgabe, einen Bauzeitenplan über den gesamten Projektverlauf aktuell, glaubwürdig und steuerbar zu halten. Sie umfasst die Erstellung des Basisplans, regelmäßige Aktualisierungen auf Basis des tatsächlichen Baufortschritts, die frühzeitige Erkennung und Beseitigung von Hindernissen sowie die gezielte Kommunikation des Terminstatus an Bauleitung, Bauteams und Auftraggeber. Ziel ist es, jederzeit zu zeigen, wo das Bauvorhaben steht, was sich verändert hat und was als Nächstes zu tun ist.
Wo Terminplanung endet und Terminsteuerung beginnt
Terminplanung erstellt den Bauzeitenplan. Terminsteuerung hält ihn nutzbar.
Zentrale Bestandteile eines Bauzeitenplans
Die Bestandteile eines Bauzeitenplans bestimmen, wie steuerbar ein Bauvorhaben bleibt, sobald die Arbeiten beginnen. Präzise festgelegt kann der Plan Änderungen auffangen. Zu unscharf geplant wird jedes Problem auf der Baustelle zum Terminproblem.
Projektstruktur und Arbeitspakete
Der Projektstrukturplan gliedert das Bauvorhaben in klar definierte Arbeitspakete. Ein Hochhaus lässt sich etwa in Rohbau, Fassade, Technische Gebäudeausrüstung und Innenausbau unterteilen, jeweils weiter nach Geschossen oder Bauabschnitten.
Eine zu grobe Struktur nimmt der Bauleitung die Übersicht. Eine zu kleinteilige Struktur macht den Bauzeitenplan schwer aktuell zu halten.
Abfolge der Vorgänge und Abhängigkeiten
Die Abfolge der Vorgänge legt fest, in welcher Reihenfolge die Arbeiten ausgeführt werden. Abhängigkeiten erklären, warum diese Reihenfolge entscheidend ist.
Trockenbau kann erst geschlossen werden, wenn die Rohinstallation der Technischen Gebäudeausrüstung abgenommen ist. Estrich braucht Trocknungszeit, bevor der Bodenbelag folgt. Ein Bauzeitenplan, der diese Abhängigkeiten nicht abbildet, kann im Gantt-Diagramm vollständig wirken. Die Bauausführung zeigt, was fehlt.
Zeitansätze, Meilensteine und Pufferzeiten
Zeitansätze brauchen reale Produktionsleistungen und Kolonnengrößen als Grundlage. Wunschdenken führt zu instabilen Terminen.
Meilensteine markieren die vertraglich relevanten Termine, etwa Rohbaufertigstellung, Flächenübergaben oder Inbetriebnahme. Pufferzeiten zeigen, wie weit sich ein Vorgang verschieben darf, ohne die Fertigstellung zu gefährden. Wer weiß, wo im Bauzeitenplan Puffer vorhanden sind, erkennt frühzeitig, welche Verzögerungen sich auffangen lassen.
Ressourcenplanung
Ein Bauzeitenplan ist nur umsetzbar, wenn Kolonnen, Geräte und Material zum richtigen Zeitpunkt verfügbar sind. Die Ressourcenplanung gleicht den Plan mit der Realität auf der Baustelle ab.
Ressourcen sind selten so reibungslos verfügbar, wie der Plan es annimmt: Zwei Gewerke können nicht gleichzeitig im selben Schacht arbeiten, und ein einzelner Kran kann nicht alle Bauabschnitte zugleich bedienen. Alternativpläne für kritische Ressourcen gehören früh festgelegt, bevor sie gebraucht werden.
Baseline des Bauzeitenplans
Der Basisplan ist die freigegebene Version des Bauzeitenplans, festgeschrieben zu einem bestimmten Zeitpunkt. Er ist die Referenz, an der der tatsächliche Baufortschritt gemessen wird. Der Basisplan ändert sich nur durch einen formal genehmigten Prozess, meist nach einer wesentlichen Änderung des Projektumfangs.
Ohne stabilen Basisplan kann das Projektteam nicht klar beurteilen, ob das Projekt aufholt, sich verzögert oder neu geplant wird. Die Integrität des Basisplans wird später im Artikel ausführlich behandelt.
Arten von Bauzeitenplänen
Bauzeitenpläne gibt es in verschiedenen Detailebenen und Planungshorizonten. Manche Arten ergänzen sich im selben Bauvorhaben: Der Rahmenterminplan setzt den Rahmen, die Vorschauplanung bereitet die Arbeiten vor, der Wochenarbeitsplan macht sie verbindlich. Andere Arten wie kritischer Pfad, Taktplanung oder Weg-Zeit-Diagramm nutzen eine eigene Logik, um die Arbeiten zu strukturieren. Diese Methoden behandelt der nächste Abschnitt.
3 Methoden der Terminplanung im Bau
Terminplanungsmethoden definieren die Logik hinter dem Bauzeitenplan. Ein Taktplan entsteht aus der Taktplanung, ein CPM-Netzplan aus der Methode des kritischen Pfads. Ergänzend hilft PERT bei der Schätzung unsicherer Zeitansätze. Earned Value Management verbindet Terminplanung mit Kostenanalyse.
Für die tägliche Terminsteuerung prägen diese drei Methoden die Entscheidungen, die den Bauzeitenplan in der Bauausführung nutzbar halten.
1. Methode des kritischen Pfads (CPM)
Die Methode des kritischen Pfads erfasst alle Vorgänge und ihre Abhängigkeiten in einem Netzplan. Daraus berechnet sie die längste Kette durch das Projekt. Diese Kette ist der kritische Pfad. Jede Verzögerung auf diesem Pfad verschiebt die Fertigstellung. Die meisten Vertragsterminpläne und Gantt-Diagramme basieren auf dieser Logik.
- Am besten geeignet für: Komplexe Bauvorhaben mit vielen Abhängigkeiten und vertraglichen Meilensteinen
- Was sie leistet: Klare Sicht darauf, welche Vorgänge den Fertigstellungstermin bestimmen und wo Puffer vorhanden sind
- Wo sie an Grenzen stößt: Die Methode ist vorgangsorientiert und sagt wenig über Gewerkekapazitäten oder Arbeitsfluss. Ressourcenorientierte Planungsansätze ergänzen die Sicht auf Gewerkefluss, Kapazitäten und Arbeitskontinuität.
2. Taktplanung
Taktplanung teilt das Projekt in Taktbereiche und führt die Gewerke in einem festen Rhythmus hindurch: ein Gewerk pro Bereich und Takt. So entsteht ein gleichmäßiger Arbeitsfluss mit weniger Wartezeiten und weniger gegenseitiger Blockade.
- Am besten geeignet für: Bauvorhaben mit wiederholenden Arbeiten, etwa Geschosse, Räume oder Module
- Was sie leistet: Vorhersehbarer Gewerkefluss, frühe Sichtbarkeit von Engpässen und stabile Kolonnenauslastung
- Wo sie an Grenzen stößt: Einmalige Sonderarbeiten, die sich keinem festen Rhythmus fügen
3. Last Planner System
Das Last Planner System (LPS) bindet die ausführenden Teams und Gewerke in den Planungsprozess ein. Die Gewerke verpflichten sich zu Wochenarbeitsplänen. Die Planungszuverlässigkeit wird über PPC gemessen, also den Anteil zugesagter Aufgaben, die tatsächlich abgeschlossen wurden. Forschung zum Last Planner System zeigt einen direkten Zusammenhang zwischen höherer Planungszuverlässigkeit und Produktivitätsgewinnen.
- Am besten geeignet für: Bauvorhaben, bei denen die Koordination zwischen den Gewerken das Tempo bestimmt
- Was es leistet: Verbindliche Wochenzusagen, messbare Planungszuverlässigkeit und weniger unterbrochene Übergaben
- Wo es an Grenzen stößt: Ohne konsequente Hindernisbeseitigung wird das System zur reinen Meetingroutine
Der PPC-Wert kann bei 100 % liegen, die Produktivität hervorragend sein, und das Projekt trotzdem in Verzug geraten.
Glenn Ballard und Iris Tommelein, Current Process Benchmark for the Last Planner System
Diese Warnung trifft den Kern dieses Artikels: Keine Methode steuert einen Bauzeitenplan von allein. Was passiert, wenn Projektteams genau das annehmen, behandelt der nächste Abschnitt.
Typische Herausforderungen der Terminsteuerung im Bauprojekt
Das Ausmaß des Problems ist gut belegt. Eine McKinsey-Analyse von mehr als 500 großen Bauprojekten ergab Verzögerungen von durchschnittlich 52 Prozent gegenüber den ursprünglichen Terminrahmen. Projekte dieser Größenordnung haben in der Regel einen Bauzeitenplan. Die Schwachstelle liegt häufig im Steuerungsprozess.
Die Forschung zeigt dasselbe Bild. Eine empirische Studie mit 195 abgeschlossenen Bauprojekten ergab, dass Termintreue wesentlich von Managementfunktionen wie Terminsteuerung abhängt. Projektkomplexität und die Qualität der Planungsunterlagen erklärten die Ergebnisse dagegen nicht. Verzögerungen entstehen meist durch Lücken im Steuerungsprozess, auch bei Projekten, die von außen kaum beherrschbar wirken.
Im Projektalltag zeigen sich diese Lücken auf fünf bekannte Arten:
- Der Bauzeitenplan wird aktualisiert, aber nicht vertraut
Aktualisierungen bleiben reine Berichtsroutine. Die Planungsentscheidung dahinter fehlt. - Vorschauplanung und Baustellenrealität passen nicht zusammen
Hindernisse werden zu spät erkannt und beseitigt. - Wochenpläne scheitern wiederholt
Gewerke verpflichten sich zu Arbeiten, die noch nicht bereit, sauber sequenziert oder ausreichend ressourciert sind. - Der Basisplan verliert seine Bedeutung
Genehmigte Änderungen und informelle Umplanungen laufen ineinander. - Beteiligte erhalten unterschiedliche Versionen der Wahrheit
Termindaten, Baustellenstatus und Berichte liegen in getrennten Werkzeugen.

Jede dieser Ursachen zeigt, wo der Steuerungsprozess instabil wird. Die nächsten drei Abschnitte zeigen, wo Terminsteuerung greifen muss: auf den drei Ebenen der Planung, bei der Integrität des Basisplans und im Reporting zum Terminstatus.

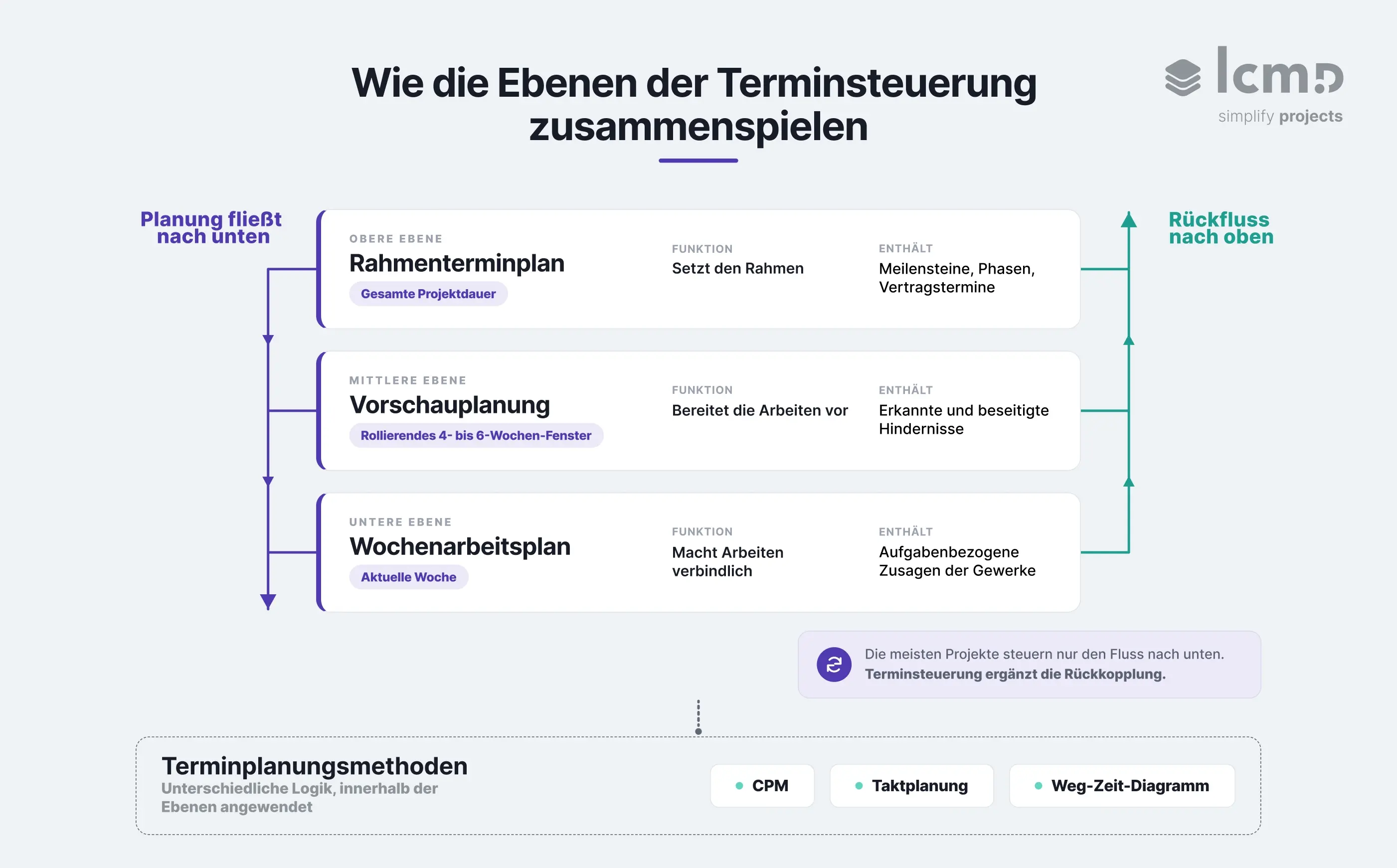

3 Ebenen der Terminsteuerung im Bauprojekt
Terminsteuerung wirkt auf drei miteinander verbundenen Ebenen. Jede Ebene beantwortet eine andere Frage, folgt einem anderen Rhythmus und hat eine eigene Verantwortlichkeit. Bleiben diese Ebenen verbunden, spiegelt der Bauzeitenplan das Projekt wider. Driften sie auseinander, entstehen die Lücken aus dem vorigen Abschnitt.
Ebene 1: Steuerung des Rahmenterminplans
Der Rahmenterminplan setzt den Rahmen für das gesamte Bauvorhaben. Er enthält Meilensteine, Bauphasen und Vertragstermine. Er ist die Version, die Projektleitung, Management und Auftraggeber nutzen, wenn sie wissen wollen, ob das Projekt im Zeitplan liegt. Er ändert sich nicht von Woche zu Woche. Er ändert sich, wenn sich etwas Wesentliches verändert: eine genehmigte Änderung des Leistungsumfangs oder eine größere Verschiebung von Meilensteinen. Jede Änderung erfolgt bewusst.
Bei der Steuerung des Rahmenterminplans geht es vor allem darum, diesen Rahmen zu schützen. Die Aufgabe ist, den Rahmenterminplan verlässlich genug zu halten, ohne jede kleine Schwankung von der Baustelle aufzunehmen.
Ebene 2: Vorschauplanung
Die Vorschauplanung ist die Ebene, auf der Terminsteuerung zur aktiven Arbeit wird. Sie umfasst ein rollierendes Vier- bis Sechs-Wochen-Fenster und macht anstehende Arbeiten bereit. Dafür wird jeder bevorstehende Vorgang im Voraus geprüft. Hindernisse werden beseitigt, bevor sie den Start blockieren: fehlende Informationen, ausstehende Materiallieferungen, Ressourcenengpässe, unvollständige Vorarbeiten oder offene Genehmigungen. Genau diese frühe Klärung hält den Bauzeitenplan zuverlässig.
Die Vorschauplanung ist in der Lean-Construction-Forschung klar beschrieben. Sie verbindet den Rahmenterminplan mit dem Wochenarbeitsplan, schützt nachgelagerte Arbeiten vor vorgelagerten Unsicherheiten und filtert Vorgänge nach Arbeitsbereitschaft. Auf dieser Ebene werden die meisten Verzögerungen entweder früh erkannt oder verpasst.
Ebene 3: Wochenarbeitsplanung
Im Wochenarbeitsplan trifft der Bauzeitenplan auf die Gewerke. Er übersetzt die Vorschauplanung in konkrete Zusagen für die kommende Woche, abgegeben von den Gewerken und Bauteams, die die Arbeiten ausführen. Die Zuverlässigkeit auf dieser Ebene wird mit dem PPC-Wert gemessen: dem Anteil der geplanten Aufgaben, die tatsächlich abgeschlossen wurden.
Ein dauerhaft niedriger PPC-Wert zeigt, dass Arbeiten zugesagt werden, bevor sie arbeitsbereit sind. Das verweist direkt auf die Vorschauplanung.
Wer welche Planungsebene verantwortet
Wie Informationen zwischen den 3 Ebenen fließen
Dieses System funktioniert, wenn Informationen in beide Richtungen laufen. Pläne fließen von oben nach unten: vom Rahmenterminplan zur Vorschauplanung zum Wochenarbeitsplan. Fortschritt und Hindernisse laufen zurück nach oben. Auf den meisten Projekten funktioniert der Weg nach unten. Der Rückfluss fehlt. Genau dadurch verliert der Rahmenterminplan langsam den Bezug zur Baustelle.
Hier verdient digitale Baumanagementsoftware ihren Platz. Wenn alle drei Ebenen in einer verbundenen Ansicht zusammenlaufen, wird eine verpasste Zusage aus der Wochenplanung im Rahmenterminplan sichtbar. Niemand muss dafür einen Bericht neu erstellen. Büro- und Baustellenteams arbeiten mit denselben aktuellen Informationen.

Terminsteuerung in der Praxis: Freie Evangelische Schule Dresden
Das Projekt Freie Evangelische Schule Dresden, ein Schulbau im Wert von 30 Millionen Euro, realisiert vom Generalunternehmer OTTO QUAST, zeigt, wie die drei Ebenen unter Druck funktionieren. Projektleiter Michael Boss hatte das analoge Last Planner System sechs Jahre lang eingesetzt, bevor er Lcmd auf diesem Projekt von der Planungsphase bis zur Fertigstellung nutzte.
Auf den drei Ebenen sah das so aus:
- Rahmenterminplan: Zyklusplanung über die einzelnen Bauabschnitte strukturiert
- Vorschau- und Wochenebene: Wöchentliche Meetings mit 8 bis 10 Gewerken, mit Sechs-Wochen-Exporten als Besprechungsprotokoll
- Bei Störungen: Als sich die Baugenehmigung verzögerte, wurden die betroffenen Zyklen neu geplant, bevor sich die Verzögerung weiter ausbreiten konnte
Das Projekt wurde trotz verzögerter Baugenehmigung termingerecht fertiggestellt. Dieses Beispiel zeigt, wozu Terminsteuerung da ist: eine reale Störung durch aktives Umplanen auffangen, bevor sie sich auf das gesamte Projekt überträgt.
{{cta}}
Warum der Basisplan in der Terminsteuerung geschützt werden muss
Ein Basisplan, der seine Bedeutung verliert, zieht den gesamten Projektnachweis mit sich. Das beginnt bei der Frage, wozu ein Basisplan eigentlich dient.
Ein Basisplan erfüllt drei Aufgaben gleichzeitig:
- Der Plan: Die freigegebene Version des Bauzeitenplans, nach der das Bauvorhaben ablaufen sollte
- Der Nachweis: Die Referenz, die zeigt, was sich wann und warum verändert hat
- Der Schutz: Die Dokumentation, die das Projektteam absichert, wenn Verzögerungen zu Ansprüchen führen
Ein Basisplan erfüllt diese Aufgaben nur, solange er intakt bleibt. Wird er bei jeder Schwankung auf der Baustelle angepasst, verliert er seinen Wert als feste Referenz. Die Integrität des Basisplans bedeutet, ihn nur aus einem legitimen Grund und über einen kontrollierten Prozess zu ändern.
Wann der Basisplan angepasst werden darf
Manche Änderungen reichen so weit, dass der ursprüngliche Basisplan den realistischen Bauablauf nicht mehr abbildet. In diesen Fällen ist es richtig, den Basisplan neu festzulegen.
Legitime Auslöser sind:
- Eine genehmigte Änderung des Leistungsumfangs
- Eine formale Bauzeitverlängerung nach Bauvertrag
- Eine wesentliche Änderung der Bauablaufplanung
- Eine Störung außerhalb des Einflussbereichs des Projektteams, etwa höhere Gewalt
Formale Änderungskontrolle hält den Basisplan sauber
Das Prinzip hinter einer sauberen Anpassung ist formale Änderungskontrolle. Die empfohlene Praxis der AACE International zur Dokumentation der Planungsgrundlage behandelt die Planungsgrundlage als Dokument über den gesamten Projektlebenszyklus. Sie wird im Änderungsmanagement referenziert und aktualisiert. Sie kann auch bei Nachträgen oder Ansprüchen herangezogen werden, um eine Leistungsänderung zu belegen.
In der Praxis bedeutet das: Die Änderung wird genehmigt, bevor der Basisplan angepasst wird. Der Grund wird dokumentiert. Der ursprüngliche Basisplan wird nie gelöscht. Er wird abgelöst und im Projektarchiv aufbewahrt. So bleibt jederzeit nachvollziehbar, wie sich der Plan entwickelt hat.
Was die Aussagekraft des Basisplans schwächt
Das häufigere Risiko besteht darin, den Basisplan anzupassen, obwohl er unverändert bleiben sollte. Ein Basisplan darf nicht verschoben werden, um normale Terminabweichungen im Bauablauf aufzufangen, ein verspätetes Bauvorhaben planmäßig erscheinen zu lassen oder Fertigstellungstermine informell ohne Genehmigung anzupassen. Jede dieser Maßnahmen schwächt die Aussagekraft des Basisplans.
Die Kosten zeigen sich später. Ein Basisplan, der verändert wurde, um Verzögerungen zu verdecken, kann nicht mehr zeigen, was ursprünglich geplant war. Er bietet auch wenig Schutz, wenn Ansprüche geltend gemacht werden. Bauherren verlieren das Vertrauen in einen Bauzeitenplan, der sich laufend verschiebt.
Die Regel ist leicht zu formulieren und schwerer einzuhalten: Die Arbeitsversion des Terminplans ändert sich so oft, wie die Baustellenrealität es verlangt. Der Basisplan ändert sich nur, wenn sich Leistungsumfang, vertragliche Anforderungen oder genehmigte Fertigstellungstermine formal ändern.

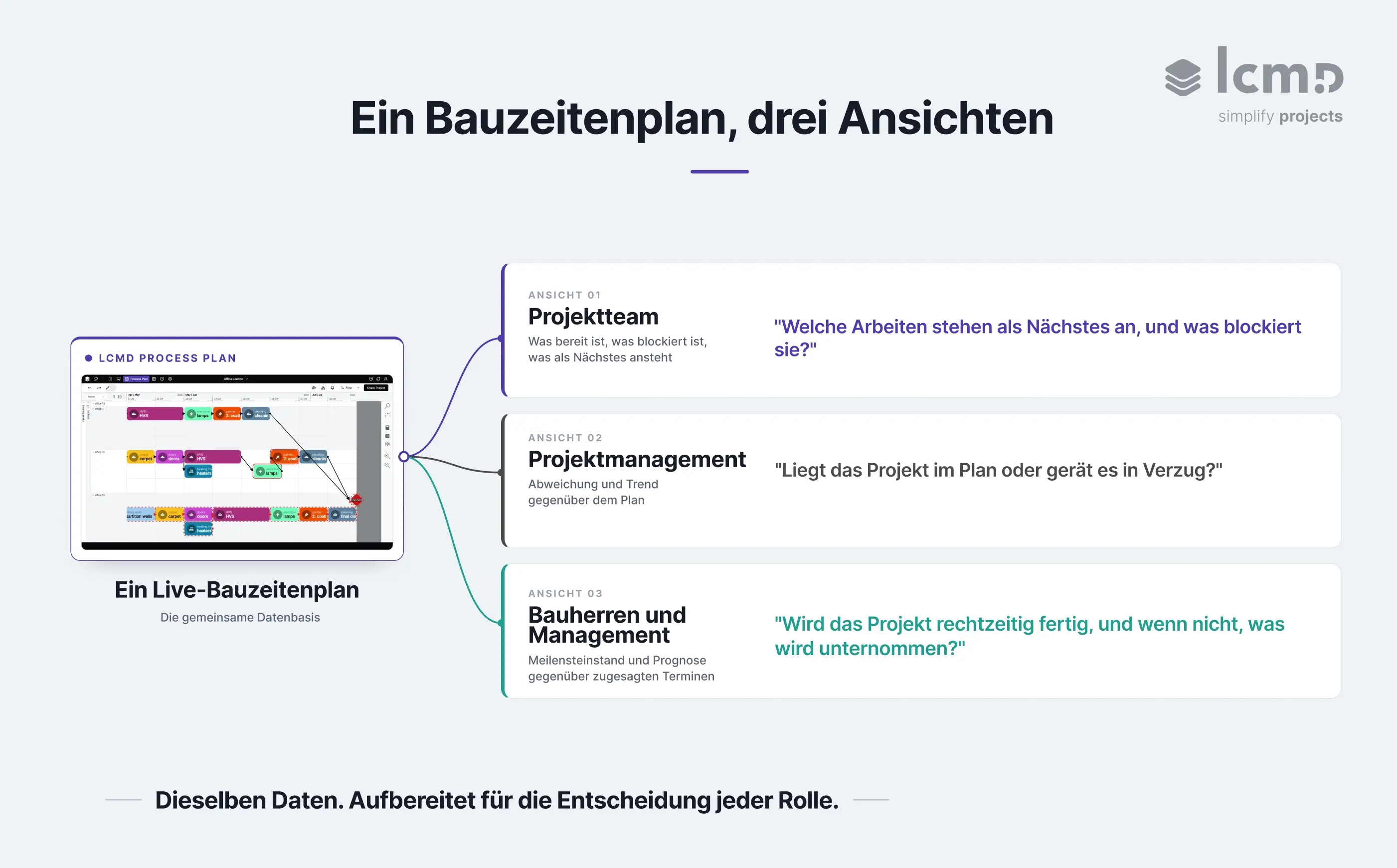

Bauzeitenplan-Reporting: Warum jede Rolle eine eigene Ansicht braucht
Ein Bauzeitenplan muss für jede Rolle zur nutzbaren Information werden. Das Baustellenteam muss wissen, welche Arbeiten als Nächstes anstehen. Der Bauherr muss erkennen, ob der Übergabetermin noch belastbar ist. Bauzeitenplan-Reporting bedeutet, einen Bauzeitenplan so aufzubereiten, dass jede Rolle damit handeln kann.
Allen Beteiligten dasselbe Gantt-Diagramm zu schicken, ist einer der häufigsten Fehler im Reporting. Der Polier geht in Meilensteinen unter, die diese Woche keine Rolle spielen. Der Bauherr findet den Termin, der für ihn zählt, nicht in einer Wand aus Vorgängen.

Für Bauleitung und Gewerke: Was jetzt Aufmerksamkeit braucht
Für Bauleiter und Gewerke ist der Terminstatus konkret. Er zeigt, welche Aufgaben bereit sind, welche Hindernisse die Arbeiten noch blockieren, wo Gewerke einander behindern und was sich seit der letzten Koordinationsbesprechung verändert hat.
Dieses Reporting unterstützt die tägliche und wöchentliche Koordination. Baustellenteams müssen wissen, was starten kann, was warten muss und welche Übergaben Aufmerksamkeit brauchen. Büro- und Baustellenteams müssen abgestimmt bleiben, wenn aktualisierte Ausführungspläne, Materiallieferungen, Abnahmen oder Zugänge zu Arbeitsbereichen den Wochenarbeitsplan beeinflussen. Zu viele Details bremsen diese Gruppe aus. Was sie brauchen, sind klare Aufgabenstände, offene Hindernisse, Verantwortlichkeiten und kurzfristige Prioritäten.
Für Projektmanager: Was der Soll-Ist-Vergleich zeigt
Projektmanagement-Reporting zeigt, wie der tatsächliche Baufortschritt im Vergleich zum Plan steht und ob das Projekt seine Termine hält oder in Verzug gerät.
Dazu gehören Abweichungen vom Basisplan, Veränderungen am kritischen Pfad, die Arbeitsbereitschaft aus der Vorschauplanung und Trends, die Fertigstellungstermine beeinflussen können. Eine einzelne verpasste Aufgabe fällt dabei nicht zwingend ins Gewicht. Ein wiederholtes Muster aus verpassten Zusagen, verzögerten Übergaben oder ungelösten Hindernissen schon.
Projektmanager brauchen ein Reporting, das zeigt, wo der Bauzeitenplan instabil wird und wo eingegriffen werden muss: durch Umplanung des Bauablaufs, Beseitigung von Hindernissen, Neuverteilung von Ressourcen oder die Eskalation einer Entscheidung, bevor der gesamte Projektterminplan betroffen ist.
Für Bauherren und Management: Welche Entscheidungen jetzt nötig sind
Als Bauherr oder Führungskraft brauchen Sie keine unaufbereiteten Termindaten. Sie brauchen entscheidungsreife Zusammenfassungen.
Auf dieser Ebene sollte der Terminstatus den Meilensteinstand, die Prognose gegenüber dem Basisplan und wesentliche Risikosignale zeigen. Er sollte auch deutlich machen, was nötig ist, um zentrale Projektziele zu schützen. Die nützlichsten Berichte überhäufen Bauherren nicht mit jedem Vorgang im Bauzeitenplan. Sie zeigen, ob zugesagte Termine noch realistisch sind, was sich verändert hat und wo Managementaufmerksamkeit erforderlich ist. Für die Führungsebene lautet die Frage, ob das Projekt noch auf Kurs ist, welche Risiken Handeln erfordern und ob die aktuelle Prognose belastbar ist.
Hier unterstützt vernetzte Projektmanagement-Software im Bau eine bessere Kommunikation zum Terminstatus. Wenn Termindaten, Baustellenupdates, Hindernisse und Reporting in einem System zusammenlaufen, sieht jeder Beteiligte die passende Detailtiefe auf Basis derselben aktuellen Projektinformationen. Für Teams mit etablierten Analyse-Workflows lässt sich dieses Reporting über eine Power-BI-Anbindung in die bestehende Analyseumgebung erweitern.
Fazit
Jedes Bauprojekt hat einen Bauzeitenplan. Die Projekte, die ihre Termine halten, sind jene, bei denen der Plan auch lange nach Baubeginn Entscheidungen prägt.
Terminsteuerung hält den Plan in dieser Rolle wirksam. Sie gibt Rahmenterminplan, Vorschauplanung, Wochenarbeitsplan, Basisplan und Reporting einen gemeinsamen Zweck: zu zeigen, wo das Projekt steht, solange noch Zeit zum Handeln bleibt. Der Plan beschreibt den vorgesehenen Bauablauf. Aktive Steuerung zeigt dem Projektteam früh genug, wann dieser Bauablauf geändert werden muss.
Termintreue entsteht in dieser Steuerungsdisziplin, Woche für Woche. Sie reicht von der Baustellenbesprechung bis zum Bericht an den Auftraggeber.
Häufig gestellte Fragen
Was ist der Unterschied zwischen einem Bauzeitenplan und einem Bauablaufplan?
Ein Bauzeitenplan zeigt die zeitliche Struktur eines Bauprojekts: Vorgänge, Dauern, Abhängigkeiten, Meilensteine und Fertigstellungstermine. Ein Bauablaufplan beschreibt stärker die logische Abfolge der Bauarbeiten, Bauphasen, Gewerke und Ressourcen. In manchen Kontexten wird dafür auch der Begriff Bauprogramm verwendet. In der Praxis überschneiden sich die Begriffe, der Bauzeitenplan dient jedoch meist als detailliertes Steuerungsinstrument für Bauablauf, Baufortschritt und Termine.
Wie oft sollte ein Bauzeitenplan aktualisiert werden?
Ein Bauzeitenplan sollte während der aktiven Bauausführung in der Regel wöchentlich aktualisiert werden. Vorschauplanung und Wochenarbeitsplanung werden meist jede Woche geprüft, der Rahmenterminplan eher monatlich oder bei wichtigen Meilensteinen. Kritische Bauzeiten und Baustellenaktivitäten können tägliche Nachverfolgung erfordern. Aktualisierungen sind auch nötig, wenn tatsächlicher Baufortschritt, Ressourcenengpässe oder Projektentscheidungen neue Informationen verlangen.
Was ist Pufferzeit und warum ist sie in der Terminsteuerung wichtig?
Pufferzeit ist die Zeitspanne, um die sich ein Vorgang verschieben darf, ohne die Fertigstellung des Projekts oder einen wichtigen Meilenstein zu gefährden. In der Terminsteuerung zeigt Pufferzeit, wo ein Bauvorhaben terminlichen Spielraum hat. Projektmanager nutzen Pufferzeiten, um zu erkennen, welche Verzögerungen sich auffangen lassen, welche Vorgänge den kritischen Pfad beeinflussen und wo eingegriffen werden muss.
Was bedeutet PPC im Last Planner System?
PPC steht für Percent Plan Complete. Im Last Planner System misst der PPC-Wert, welcher Anteil der geplanten Aufgaben in einem Planungszeitraum wie zugesagt abgeschlossen wurde, meist innerhalb einer Woche. Wenn ein Projektteam 20 Aufgaben zusagt und 16 abschließt, liegt der PPC-Wert bei 80 Prozent. PPC zeigt, wie zuverlässig Wochenzusagen sind und ob Aufgaben realistisch, arbeitsbereit und koordiniert geplant wurden.
Wie hängt BIM mit Terminsteuerung im Bauprojekt zusammen?
BIM unterstützt Terminsteuerung im Bauprojekt, wenn Modellinformationen mit Terminen, Bauablauf und Projektplanung verbunden werden. Werden Termindaten mit einem Gebäudemodell verknüpft, können Projektteams Bauphasen visualisieren, Ablaufkonflikte erkennen und geplante Arbeiten klarer kommunizieren. Diese Verbindung wird häufig als 4D-BIM bezeichnet. Der Nutzen entsteht nur, wenn Modell, Bauzeitenplan und Baustellenupdates aktuell und abgestimmt bleiben.
Welche Rolle spielt der Bauzeitenplan bei Nachträgen und Bauzeitansprüchen?
Der Bauzeitenplan unterstützt Nachträge und Bauzeitansprüche, indem er zeigt, was geplant war, was sich verändert hat und wie Verzögerungen den Projektterminplan beeinflusst haben. Ein zuverlässiger Basisplan, regelmäßige Aktualisierungen und dokumentierte Änderungen helfen Projektteams, Verzögerungsereignisse, Bauzeitverlängerungen, Umplanungen und Auswirkungen auf Fertigstellungstermine nachvollziehbar zu erklären. Besonders stark ist der Bauzeitenplan, wenn er als lückenlose Projekthistorie gepflegt wird.
Was macht einen Bauzeitenplan zuverlässig?
Ein Bauzeitenplan ist zuverlässig, wenn er reale Projektbedingungen abbildet, realistische Zeitansätze nutzt, klare Abhängigkeiten enthält und kontrolliert aktualisiert wird. Zur Zuverlässigkeit gehören auch Hindernisbeseitigung, verfügbare Ressourcen, ein stabiler Basisplan und ehrliches Reporting zum Baufortschritt. Ein zuverlässiger Bauzeitenplan zeigt Projektmanagern, Bauleitung, Baustellenteams und Bauherren, was bereit ist, was blockiert ist und wo als Nächstes Aufmerksamkeit nötig ist.
