Grundlagen

Was macht ein Bauleiter?

Bauleiter mit Schutzhelm prüft Ausführungspläne an einem Baustellentisch im gemauerten Rohbau

Inhaltsverzeichnis

Das könnte Sie interessieren:

Bauzeitenplan im Griff: Terminsteuerung, die auf der Baustelle standhält

Alle Artikel ansehen

Teile diesen Beitrag:

Die wichtigsten Erkenntnisse aus diesem Artikel:

  • Knapp ein Drittel der Arbeitszeit auf laufenden Baustellen ist laut der US-Bauberatung FMI Verlustzeit, die sich zurückgewinnen ließe.
  • Ein Bauzeitenplan ist nur so verlässlich wie die Arbeiten, mit denen die Gewerke tatsächlich beginnen können.
  • Eine einzige verspätete Lieferung kann die Pläne, Kosten und Zusagen mehrerer Gewerke verändern.
  • Die Gründe für nicht eingehaltene Zusagen zeigen, wo der Plan der nächsten Woche voraussichtlich scheitert.
  • Zwei Personen mit dem Titel Bauleiter können je nach Vertrag sehr unterschiedliche Verantwortungsbereiche haben.

Das nominale Bauvolumen in Deutschland dürfte 2027 erstmals bei über 600 Milliarden Euro liegen, prognostiziert das DIW Berlin. Hinter dieser Summe stehen Tausende Bauprojekte, in denen Budget, Termine und Teams aufeinander abgestimmt bleiben müssen. Bauleiter sorgen dafür, dass aus diesen Investitionen sichtbarer Baufortschritt wird.

Was ist ein Bauleiter?

Ein Bauleiter ist der Fachmann, der die Bauausführung bis zur Abnahme plant, koordiniert und überwacht und im Rahmen seines Auftrags Kosten, Termine und Qualität verantwortet. Er arbeitet für den Bauherrn oder das ausführende Bauunternehmen, verbindet Planer, Gewerke und Lieferanten und beseitigt Restriktionen, bevor sie geplante Arbeiten blockieren.

Welche Aufgaben hat ein Bauleiter?

REFA beschreibt den Arbeitsalltag eines Bauleiters als Büroarbeit mit regelmäßigen Baustellenbesuchen. Bauleiter tragen technische Verantwortung, führen Teams und übernehmen kaufmännische Aufgaben wie die Kostenkontrolle.

Die sechs wichtigsten Aufgaben eines Bauleiters sind, je nach Auftrag:

  1. Ablauf- und Terminplanung. Die Reihenfolge der Bauarbeiten festlegen, Meilensteine setzen und den Personal- und Geräteeinsatz für jede Bauphase planen.
  2. Budget und Kostenkontrolle. Kosten kalkulieren, Ausgaben laufend mit dem Budget abgleichen und Abweichungen früh melden.
  3. Koordination der Nachunternehmer. Nachunternehmer auswählen, ihre Arbeiten terminieren und die Übergänge zwischen den Gewerken abstimmen.
  4. Bauüberwachung und Qualitätskontrolle. Arbeiten auf der Baustelle anleiten und ihre Ausführung anhand von Plänen, Leistungsbeschreibungen und Qualitätsstandards prüfen.
  5. Sicherheit und Vorschriften. Im Rahmen der übertragenen Befugnisse die Einhaltung von Sicherheitsvorschriften und baurechtlichen Vorgaben auf der Baustelle überwachen.
  6. Kommunikation und Berichterstattung. Den Auftraggeber über Baufortschritt und Budgetstand informieren und die Dokumentation des Bauablaufs übernehmen, etwa im Bautagebuch. Technische oder vertragliche Fragen mit Planern und weiteren Beteiligten klären.
Projektphase Was der Bauleiter erstellt
Bauvorbereitung Kostenkalkulation, Budget, Soll-Bauzeitenplan, Auswahl der Nachunternehmer
Bauausführung Fortschritts- und Budgetberichte, Kostenberichte, Qualitätsprotokolle
Abnahme und Übergabe Mängelliste, Übergabedokumente, abschließender Kostenbericht

‍

Laut REFA muss der Bauleiter eingreifen, wenn die Arbeiten von den Projektplänen abweichen, gegebenenfalls mit einem Notfallplan. Eine einzige Verzögerung kann Terminänderungen, Abstimmungen mit Nachunternehmern und kaufmännische Entscheidungen zugleich auslösen.

Wie hält ein Bauleiter den Bauablauf auf der Baustelle in Gang?

Rund 32 Prozent der Arbeitszeit auf laufenden Baustellen sind Verlustzeit, die sich zurückgewinnen ließe. Das zeigen zwei Jahrzehnte Zeitstudien der US-amerikanischen Bauberatung FMI. Die wöchentliche Koordination durch den Bauleiter hilft, die Ursachen dieser Verluste anzugehen.

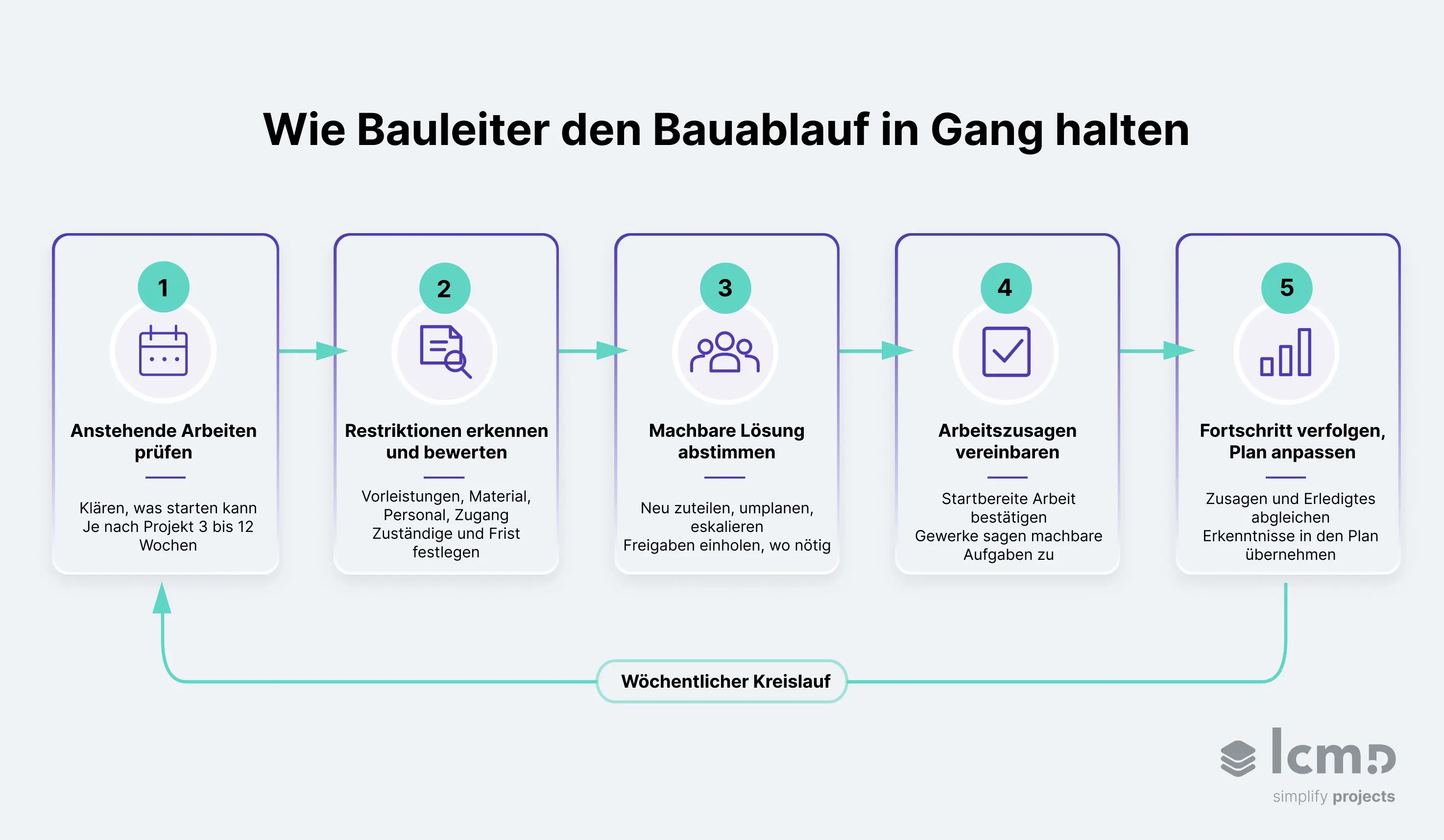

Fünf Planungsschritte, mit denen ein Bauleiter Restriktionen früh erkennt und den Bauablauf in Gang hält
Mit der wöchentlichen Vorschauplanung erkennt der Bauleiter fehlendes Material, Personal oder ausstehende Freigaben, bevor die Gewerke auf der Baustelle eintreffen.

Anstehende Arbeiten und Restriktionen auf der Baustelle prüfen

Der Bauleiter und das Baustellenteam besprechen jede Woche mithilfe der Vorschauplanung die anstehenden Arbeiten. Das US-amerikanische Lean Construction Institute nennt dafür je nach Projekt einen Planungshorizont von 3 bis 12 Wochen.

Für jeden Vorgang prüft das Team, ob:

  • die Vorleistungen abgeschlossen sind
  • Material und Geräte verfügbar sind
  • das Personal die Arbeit ausführen kann
  • Pläne und Freigaben vorliegen und die Arbeitsbereiche zugänglich sind

Jede fehlende Voraussetzung ist eine Restriktion. Für ihre Beseitigung legt das Team eine verantwortliche Person und eine Frist fest. Ein Vorgang gilt erst als startbereit, wenn keine seiner Restriktionen mehr offen ist. Glenn Ballard, Mitentwickler des Last Planner System®, beschrieb die Vorschauplanung als Filter für Arbeiten, die ausgeführt werden sollten, aber nicht ausführbar sind.

Entscheidungen treffen, wenn sich der Bauablauf ändert

Ein Beispiel: Die Trockenbauer sind für Montag eingeplant, doch die Platten werden erst am Mittwoch geliefert. Ein verschobener Termin im Bauzeitenplan löst das Problem auf der Baustelle nicht.

Der Bauleiter klärt vier Fragen:

  1. Abhängigkeiten. Welche nachfolgenden Gewerke hängen von dieser Arbeit ab?
  2. Alternativen. Können die Trockenbauer am Montag und Dienstag andere startbereite Arbeiten übernehmen?
  3. Folgen. Was kostet die Verzögerung, und wer trägt diese Kosten laut Vertrag?
  4. Befugnisse. Wer muss eine geänderte Arbeitsreihenfolge freigeben, und wer ist zu informieren?

Können die Trockenbauer andere startbereite Arbeiten übernehmen, passt das Team die betroffenen Zusagen an. Andernfalls weist der Bauleiter frühzeitig auf die terminlichen und vertraglichen Auswirkungen hin, damit den Verantwortlichen noch Spielraum für Entscheidungen bleibt.

Wöchentliche Zusagen der Gewerke und Baufortschritt abstimmen

Die Entscheidungen des Teams fließen in den Plan für die nächste Woche ein. Im Last Planner System sagen die Vorarbeiter der ausführenden Gewerke die Arbeiten für die Woche zu. Der Bauleiter trägt dazu bei, dass jede Zusage auf startbereiten Arbeiten beruht.

Am Ende der Woche vergleicht das Team die zugesagten mit den abgeschlossenen Arbeiten. Die Gründe für nicht eingehaltene Zusagen prägen die nächste Vorschauplanung. Dieser wöchentliche Kreislauf ist ein zentraler Bestandteil der Verfolgung des Baufortschritts.

Wenn viele Gewerke mit einem gemeinsamen Plan arbeiten, hält Software diesen Kreislauf sichtbar. In Lcmd lassen sich mit der 4-Wochen-Vorschau und dem Konfliktmodus Konflikte frühzeitig erkennen. Der ToDo Hub zeigt, wer für welche Aufgabe verantwortlich ist.

{{cta}}

Bauleiter, Projektleiter und Polier: Wer macht was?

Die Aufgaben von Bauleiter, Projektleiter und Polier können sich je nach Unternehmen überschneiden. Die genaue Aufgabenteilung hängt vom Arbeitgeber, vom Vertrag und von der Form der Projektabwicklung ab. Die Tabelle zeigt ein in Bauunternehmen übliches Muster.

Rolle Typischer Schwerpunkt Typische Aufgaben
Bauleiter Bauausführung Koordiniert Termine, Gewerke und Entscheidungen auf der Baustelle im Rahmen seines Auftrags
Projektleiter Gesamtprojekt Verantwortet Budget, Verträge und Vereinbarungen mit dem Auftraggeber
Polier Tagesgeschäft auf der Baustelle Führt das gewerbliche Personal, organisiert die Abläufe vor Ort und prüft den Fortschritt

‍

Auf Bauherrenseite beschreibt Leistungsphase 8 der HOAI die Leistungen der Objektüberwachung. Die Tätigkeit als verantwortlicher Bauleiter nach Landesrecht führt die HOAI gesondert als Besondere Leistung auf, soweit sie über die Grundleistungen dieser Leistungsphase hinausgeht.

Unabhängig davon, für wen er arbeitet, stützt sich ein Bauleiter auf dieselben Kernkompetenzen.

Welche Fähigkeiten braucht ein Bauleiter?

Die US-amerikanische Berufsdatenbank O*NET bewertet die Bedeutung bautechnischer Kenntnisse für Construction Manager mit 93 von 100 Punkten. Unter den übertragbaren Fähigkeiten teilt sich „Urteilsvermögen und Entscheidungsfähigkeit“ mit 78 Punkten den ersten Platz.

Zusammen mit den Eigenschaften, die REFA für den Beruf beschreibt, lassen sich daraus fünf zentrale Kompetenzbereiche ableiten:

  • Bautechnisches Fachwissen. Pläne und Leistungsbeschreibungen lesen, Bauverfahren verstehen und Arbeitsabfolgen bewerten.
  • Planung und kaufmännisches Verständnis. Abhängigkeiten erkennen, Kostenabweichungen untersuchen und vertragliche Auswirkungen einschätzen, etwa bei vereinbarter VOB/B.
  • Führung und Kommunikation. Verantwortung delegieren, Gewerke koordinieren und technische Entscheidungen gegenüber Ingenieuren und Behörden erläutern.
  • Problemlösung und Urteilsvermögen. Alternativen und ihre Folgen abwägen, wenn sich die Bedingungen auf der Baustelle ändern.
  • Digitales Informationsmanagement. Terminpläne, Dokumente und Projektunterlagen in gemeinsam genutzter Projektmanagement-Software verlässlich pflegen.

Was macht einen guten Bauleiter aus?

Ein guter Bauleiter prüft jede Woche, ob die anstehenden Arbeiten startbereit sind, lange bevor die Gewerke darauf angewiesen sind. Jede Restriktion, die in der Vorschauplanung beseitigt wird, ist ein Grund weniger für einen Stillstand auf der Baustelle.

Wer als Bauleiter nachverfolgt, warum Zusagen nicht eingehalten werden, erstellt in jedem seiner Bauprojekte verlässlichere Pläne. Das wertvollste Ergebnis eines Bauleiters ist ein Plan, nach dem das Baustellenteam bauen kann.

FAQ

Wie wird man Bauleiter?

Bauleiter wird man über ein einschlägiges Studium oder über eine Ausbildung im Bauhandwerk mit Berufserfahrung und gezielter Weiterbildung. Eine klassische Ausbildung zum Bauleiter gibt es laut REFA nicht. Der häufigere Weg ist ein Studium des Bauingenieurwesens, der Architektur oder des Baubetriebsmanagements. Fachkräfte wie Maurer, Dachdecker oder Zimmerer können mit einem Meister- oder Technikerabschluss aufsteigen. Angehende Bauleiterinnen und Bauleiter verbessern ihre Einstiegschancen, wenn sie bereits während des Studiums Praktika absolvieren.

Was verdient ein Bauleiter?

Ein Bauleiter verdient in Deutschland im Median 5.962 Euro brutto im Monat in Vollzeit. Das zeigt der Entgeltatlas der Bundesagentur für Arbeit für die Berufsgattung „Führungskräfte Bauplanung und -überwachung, Architektur“ mit Datenstand 2025. Die mittleren 50 Prozent verdienen zwischen 4.855 und 7.346 Euro. Unter den Bundesländern liegt Rheinland-Pfalz mit einem Median von 6.468 Euro an der Spitze.

Wer darf als Bauleiter tätig sein?

Als verantwortlicher Bauleiter darf tätig sein, wer über die für die Aufgabe erforderliche Sachkunde und Erfahrung verfügt. Die Einzelheiten regelt die jeweilige Landesbauordnung, etwa § 56 BauO NRW. Fehlt die Sachkunde auf einzelnen Teilgebieten, ist dort ein geeigneter Fachbauleiter hinzuzuziehen. Fehlt dem Bauherrn selbst die Eignung, bestellt er nach § 53 BauO NRW einen Bauleiter. Den Namen teilt der Bauherr der Bauaufsichtsbehörde vor Baubeginn in Textform mit, einen Wechsel während der Bauausführung unverzüglich.

Welche rechtliche Verantwortung trägt ein Bauleiter?

Ein verantwortlicher Bauleiter überwacht, dass die Baumaßnahme den öffentlich-rechtlichen Anforderungen entspricht, und erteilt die dafür nötigen Weisungen. Nach § 56 BauO NRW achtet er auf den sicheren bautechnischen Betrieb der Baustelle, insbesondere auf das gefahrlose Ineinandergreifen der Arbeiten der Unternehmen. Deren eigene Verantwortung bleibt bestehen. Der mit der Bauleistung beauftragte Unternehmer schuldet dem Auftraggeber nach § 633 BGB ein Werk ohne Sach- und Rechtsmängel. Ob ein Bauleiter persönlich haftet, hängt vom Einzelfall ab.
