Anleitung

Mängelliste am Bau mit Beispielen und 6 Schritten bis zum Abschluss

Baufachkraft kontrolliert einen nahezu fertiggestellten gewerblichen Innenraum und dokumentiert während der Schluss- oder Mängelbegehung einen kleinen Mangel mit dem Smartphone.

Inhaltsverzeichnis

Das könnte Sie interessieren:

Qualitätssicherung und Qualitätskontrolle in Bauprojekten

Alle Artikel ansehen

Teile diesen Beitrag:

Die wichtigsten Erkenntnisse aus diesem Artikel:

  • Ab der Abnahme verliert ein bekannter, aber nicht dokumentierter Mangel schnell an rechtlicher Durchsetzbarkeit.
  • Erst wenn jeder offene Punkt sichtbar bleibt, bis seine Korrektur geprüft ist, wird aus einer Mängelliste ein belastbarer Nachweis.
  • Frühe Mängelerfassung schützt den Terminplan, weil Nacharbeiten beginnen können, solange Gewerke und Zugänge noch verfügbar sind.
  • Die direkte Verbindung von Mängeln mit dem Terminplan hält Baustelle und Büro auf demselben aktuellen Stand.
  • Wiederkehrende Nachbesserungen machen sichtbar, wo Qualität im Bauprozess zu spät geprüft wird, und zeigen, wie sich das künftig früher erkennen lässt.

Ein Bauprojekt wird selten auf einen Schlag fertig. Kurz vor der Fertigstellung kommen bei einem Rundgang über die Baustelle oft noch kleine Punkte zum Vorschein, die Aufmerksamkeit brauchen: eine verkratzte Arbeitsplatte, ein Lichtschalter, der nicht funktioniert, oder eine Wand, die nie gestrichen wurde. Bauteams halten all diese Punkte in einer Mängelliste fest.

Was ist eine Mängelliste am Bau?

Eine Mängelliste am Bau erfasst offene Restleistungen, Mängel in der Ausführung sowie bereits ausgeführte Bauleistungen, die nicht den Vertragsunterlagen entsprechen. Sie hält fest, was bis zum Projektabschluss noch fertiggestellt oder korrigiert werden muss.

§ 640 BGB macht die Abnahme zum entscheidenden Zeitpunkt für bekannte Mängel.

Wegen unwesentlicher Mängel kann die Abnahme nicht verweigert werden.

§ 640 Abs. 1 BGB

Nimmt der Besteller ein Werk trotz eines bekannten Mangels ab, muss er sich bestimmte Mängelrechte bei der Abnahme ausdrücklich vorbehalten. Eine Mängelliste kann diese bekannten Mängel und ihren Status nachvollziehbar dokumentieren.

Die meisten Punkte sind klein. Wesentliche Mängel oder noch offene Leistungen können die Abnahme dennoch verzögern. Bei Bauverträgen wird die Vergütung nach § 650g Abs. 4 BGB fällig, wenn die Abnahme erfolgt ist und eine prüffähige Schlussrechnung vorliegt.

Welche Mängel und Restleistungen gehören in die Mängelliste?

Die Einträge einer Mängelliste lassen sich meist fünf praktischen Kategorien zuordnen:

  • Unvollständige Leistungen, etwa fehlende Beschläge, Steckdosenabdeckungen, Leisten, Dichtstoffe oder andere noch ausstehende Fertigstellungsarbeiten.
  • Mängel in der Ausführung oder Beschädigungen, darunter abgeplatzte Fliesen, zerkratzte Oberflächen, beschädigte Türen oder ungleichmäßig ausgeführte Oberflächen.
  • Bauleistungen, die nicht den Plänen, Spezifikationen oder anderen Vertragsunterlagen entsprechen, etwa durch falsches Material, eine falsche Farbe, einen falschen Einbauort oder abweichende Maße.
  • Funktionsmängel, etwa Türen, die nicht richtig schließen, Leuchten, die nicht funktionieren, undichte Armaturen oder Anlagen, die noch nachjustiert werden müssen.
  • Abschluss- und Reinigungsarbeiten, etwa Ausbesserungen am Anstrich, Beschriftungen, Schutzabdeckungen, Bauschutt oder die Bauendreinigung.

Viele Punkte auf einer Mängelliste lassen sich in wenigen Minuten beheben. Über eine ganze Baustelle verteilt können sie jedoch unterschiedliche Räume, Gewerke und Verantwortliche betreffen. Entscheidend ist deshalb, jeden Punkt so präzise zu dokumentieren, dass das zuständige Gewerk die betreffende Stelle ohne Rückfragen findet und den Mangel oder die Restleistung direkt bearbeiten kann.

Beispiel für eine Mängelliste: Diese 6 Angaben gehören in jeden Eintrag

Eine Mängelliste funktioniert nur, wenn sich jeder Punkt ohne Rückfragen finden, verstehen und später überprüfen lässt. Dafür braucht jeder Eintrag sechs klare Angaben:

  1. Ort: Wo genau befindet sich der Mangel oder die offene Restleistung?
  2. Mangel / Restleistung: Was ist fehlerhaft, beschädigt oder noch nicht fertiggestellt?
  3. Gewerk: Welchem Gewerk ist der Punkt zuzuordnen?
  4. Verantwortlich: Wer ist für die Beseitigung oder Fertigstellung zuständig?
  5. Status: Wie ist der aktuelle Bearbeitungsstand?
  6. Frist: Bis zu welchem Datum soll der Punkt erledigt sein?

Der genaue Ort ist besonders wichtig, wenn sich gleichartige Räume, Oberflächen oder Bauteile in einem Bauprojekt wiederholen. Die Angabe „Küche“ lässt beispielsweise offen, welche Fläche gemeint ist. „Raum 214, Nordwand“ zeigt dem zuständigen Gewerk dagegen genau, wo es suchen muss.

So können diese sechs Angaben in einer konkreten Mängelliste aussehen:

Ort Mangel / Restleistung Gewerk Verantwortlich Status Frist
Raum 214, Nordwand Anstrich muss ausgebessert werden, sichtbare Rollenspuren Malerarbeiten Malerbetrieb ABC Offen 12. Juni
Einheit 3B, Küche Beschläge an zwei Oberschränken fehlen Schreinerarbeiten Schreinerei Summit In Bearbeitung 10. Juni
Flur 2. OG, Tür 214 Tür schließt nicht richtig Türen und Beschläge Türenbau Precision Offen 14. Juni
Lobby, Osteingang Verlegte Bodenfliesen entsprechen nicht der vorgegebenen Ausführung Bodenbelagsarbeiten Fliesenbau Coastal Zur Nachprüfung bereit 18. Juni

Fotos können zusätzliche Details zum Ort liefern und den festgestellten Zustand dokumentieren. Das ist besonders hilfreich bei gleichartigen Räumen oder bereits fertiggestellten Bereichen. Ein eindeutiger Ort, eine klare Zuordnung, ein aktueller Status und eine realistische Frist machen jeden Punkt leichter zu bearbeiten und später zu überprüfen.

Mängelliste frühzeitig führen: Weniger Überraschungen vor der Bauabnahme

Eine Mängelliste wird meist gegen Ende der Bauausführung erstellt, häufig bei einer Schlussbegehung oder im Zusammenhang mit der Bauabnahme. Zu diesem Zeitpunkt werden offene Mängel und Restleistungen gebündelt erfasst, während das Bauprojekt auf den Abschluss zugeht.

Die Mängelerfassung kann jedoch deutlich früher beginnen. Sobald einzelne Bereiche oder Anlagen fertiggestellt sind oder ein Gewerk seine Leistungen abgeschlossen hat, können offene Punkte direkt aufgenommen und fortlaufend in der Mängelliste ergänzt werden. Autodesk und Dodge Data & Analytics stellten fest, dass 44 % der befragten Generalunternehmer auf mindestens der Hälfte ihrer Projekte „punchlist-as-you-go" einsetzen.

Eine frühzeitige Erfassung schafft mehr Zeit, die offenen Punkte zu bearbeiten, solange die zuständigen Gewerke noch auf der Baustelle sind und die benötigten Bereiche zugänglich bleiben. Die Schlussbegehung kann sich dadurch stärker auf die Punkte konzentrieren, die tatsächlich noch offen sind. Frühere Mängel sind zu diesem Zeitpunkt bereits dokumentiert und häufig behoben.

Mängelliste abarbeiten: 6 Schritte bis zum geprüften Abschluss

Sobald ein Punkt in die Mängelliste aufgenommen wurde, folgt er einem klaren Ablauf von der Feststellung bis zum geprüften Abschluss.

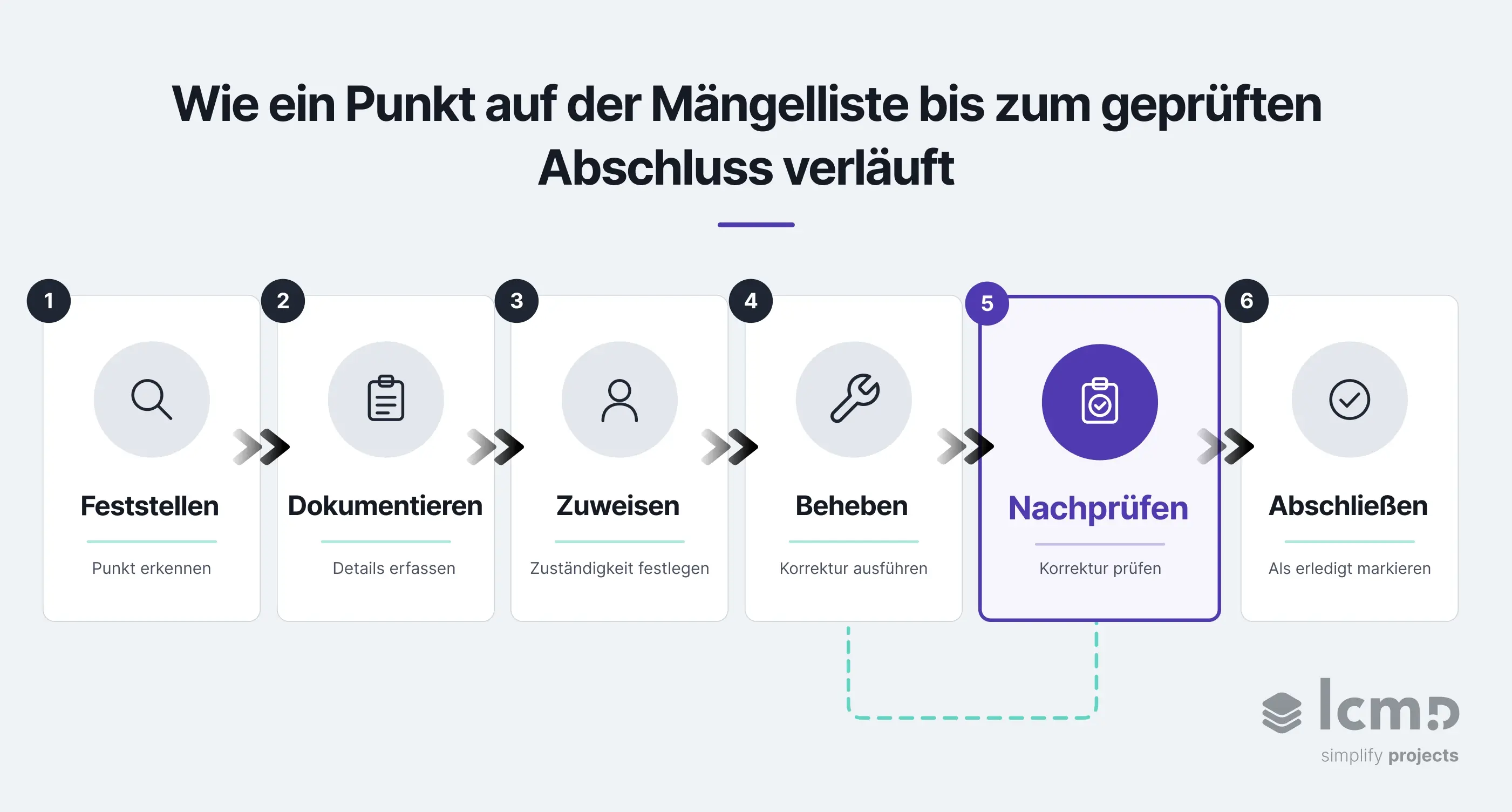

Prozessdiagramm zur Mängelliste am Bau mit sechs Schritten: Feststellen, Dokumentieren, Zuweisen, Beheben, Nachprüfen und Abschließen.
Ein Punkt wird erst nach der Nachprüfung geschlossen. Sie bestätigt, dass die ausgeführte Korrektur tatsächlich standhält.
  1. Feststellen: Begehen Sie die Baustelle und erfassen Sie unvollständige Leistungen, Schäden, Mängel und Bauleistungen, die nicht den Vertragsunterlagen entsprechen.
  2. Dokumentieren: Tragen Sie den Punkt mit genauem Ort, klarer Beschreibung und bei Bedarf einem Foto in die aktuell geführte Mängelliste ein.
  3. Zuweisen: Ordnen Sie den Punkt dem zuständigen Gewerk oder Nachunternehmer zu und legen Sie eine realistische Frist fest.
  4. Beheben: Das zuständige Gewerk führt die erforderliche Reparatur, den Austausch, die Nachbesserung, Reinigung oder noch fehlende Leistung aus.
  5. Nachprüfen: Prüfen Sie die ausgeführte Korrektur anhand der ursprünglichen Pläne, Spezifikationen oder anderen Vertragsunterlagen, bevor der Punkt geschlossen wird. Die Nachprüfung bestätigt, dass die ursprüngliche Anforderung tatsächlich erfüllt ist.
  6. Abschließen: Wurde die Korrektur nachgeprüft und akzeptiert, wird der Punkt geschlossen und die Dokumentation für den Projektabschluss aufbewahrt.

Wird die Nachprüfung übersprungen, kann eine unzureichende Korrektur bereits als erledigt markiert werden. Fällt sie erst kurz vor der Abnahme oder Projektübergabe erneut auf, bleibt weniger Zeit, um sie fachgerecht zu beheben.

Punkte auf der Mängelliste werden häufig gebündelt geschlossen, wenn die zuständigen Gewerke für Nacharbeiten auf die Baustelle zurückkehren. Wer den Status jedes Punkts laufend nachverfolgt, hält die Abarbeitung in Bewegung, schützt den Terminplan und verhindert, dass sich offene Mängel und Restleistungen kurz vor dem Projektabschluss ansammeln.

Verantwortlichkeiten rund um die Mängelliste

Die operative Zuweisung einzelner Punkte an ein verantwortliches Gewerk ist nur ein Teil des Prozesses. Wer Mängel feststellt, die Abnahme organisiert und ihre Beseitigung überwacht, hängt von den vertraglichen Vereinbarungen und der jeweiligen Projektorganisation ab.

Ist bei Gebäuden und Innenräumen die Objektüberwachung nach Leistungsphase 8 HOAI beauftragt, gehören auch Aufgaben rund um Abnahme und Mängelmanagement zu ihrem Leistungsbild. Nach Anlage 10 HOAI zählen dazu unter anderem die Organisation der Abnahme der Bauleistungen, die Feststellung von Mängeln, die Abnahmeempfehlung für den Auftraggeber und die Überwachung der bei der Abnahme festgestellten Mängelbeseitigung.

Rolle Verantwortung
Auftragnehmer / Generalunternehmer Koordiniert offene Restleistungen und veranlasst die erforderlichen Korrekturen.
Objektüberwachung (LPH 8 HOAI) Organisiert die Abnahme, stellt Mängel fest und überwacht die Mängelbeseitigung.
Auftraggeber Nimmt die Bauleistungen ab und entscheidet über Vorbehalte und Abschluss.
Nachunternehmer und Gewerke Führen zugewiesene Korrekturen und Restleistungen aus und melden sie zur Nachprüfung.

Auf größeren Bauprojekten übernehmen Projektmanagement oder Bauleitung häufig die laufende Koordination der Mängelliste. Sie weisen einzelne Punkte zu, verfolgen offene Einträge und stimmen Fristen mit den beteiligten Gewerken und Auftragnehmern ab. Diese operative Steuerung hält die Abarbeitung in Bewegung, ohne die vertraglich festgelegten Verantwortlichkeiten zu verändern.

Mängelliste ohne Excel-Umwege: Baustelle und Büro auf demselben Stand

Bei Bauprojekten mit vielen Gewerken funktioniert das Mängelmanagement nur, wenn Baustelle und Büro mit denselben aktuellen Informationen arbeiten. Digitale Werkzeuge und digitale Mängellisten können diese Abstimmung unterstützen. In der US-amerikanischen AGC Construction Hiring and Business Outlook 2025 nannten 46 % der befragten Unternehmen Mängellisten als Einsatzbereich mobiler Software.

Beginnt eine Mängelliste auf Papier oder in einer gemeinsam genutzten Excel-Datei, begehen Teams die Baustelle häufig Raum für Raum und übertragen die Feststellungen später. Jeder Medienbruch schafft eine weitere Stelle, an der ein Punkt verloren gehen, doppelt erfasst oder falsch zugewiesen werden kann.

Wie Lcmd Mängel direkt mit dem Terminplan verbindet

In Lcmd läuft derselbe Baustellenrundgang ohne nachträgliche Übertragung ab. Mängel und offene Punkte können direkt vor Ort über die Lcmd Onsite App per Sprache, Foto oder Text erfasst werden. Daraus entsteht ein Ticket, das einer verantwortlichen Person zugewiesen und mit dem zugehörigen Vorgang im Terminplan verknüpft wird. Während die Bearbeitung voranschreitet, werden die Tickets im ToDo Hub weitergeführt. So arbeiten Baustelle und Büro mit derselben aktuellen Übersicht über Status und Bearbeitungsstand.

Benötigt ein Auftraggeber oder Prüfer weiterhin eine Excel-Liste, lässt sich die Ticketliste mit einem Schritt exportieren. Rundgang und Mängelliste bleiben erhalten. Nur das nachträgliche Abtippen entfällt.

{{cta}}

Was die Mängelliste über die Qualität des Bauprojekts verrät

Eine Mängelliste funktioniert dann gut, wenn jeder offene Punkt klar zugeordnet ist und sichtbar bleibt, bis die Korrektur überprüft wurde.

Die Liste zeigt, wie zuverlässig die Anforderungen eines Bauprojekts in fertige Bauleistungen umgesetzt wurden. Wiederkehrende Nachbesserungen machen sichtbar, an welchen Stellen Mängel im Bauprozess zu spät erkannt wurden.

So wird die Mängelliste selbst zum Qualitätssignal, das über das einzelne Projekt hinausreicht. Besonders wertvoll ist sie, wenn sich daraus erkennen lässt, welche Mängel künftig früher entdeckt werden können, bevor sie überhaupt auf der Liste landen.

Mängelliste Bau: FAQs

Was ist der Unterschied zwischen einer Mängelliste und einer Checkliste?

Eine Checkliste definiert, was geprüft werden soll, während eine Mängelliste die dabei festgestellten Mängel und Restleistungen dokumentiert und bis zur Erledigung nachverfolgt. Eine Checkliste kann beispielsweise Türen, Oberflächen und Armaturen umfassen. Die Mängelliste hält anschließend einzelne Schäden, fehlende Bauteile oder erforderliche Nachbesserungen mit Status und Verantwortlichkeit fest.

Was ist der Unterschied zwischen einer Mängelliste und einem Nachtrag?

Eine Mängelliste erfasst Mängel, Restleistungen und nicht vertragsgemäße Bauleistungen innerhalb des bereits vereinbarten Leistungsumfangs, während ein Nachtrag eine wirksame Änderung oder Ergänzung der vereinbarten Leistung betrifft. Bei Bauverträgen regeln §§ 650b und 650c BGB Vertragsänderungen und die daraus entstehende Anpassung der Vergütung. Eine Leistung, die einer bestehenden Anforderung nicht entspricht, bleibt ein Korrekturfall, solange diese Anforderung nicht wirksam geändert wurde.

Können offene Mängel oder Restleistungen die Schlusszahlung verzögern?

Ja, offene Restleistungen können die Schlusszahlung verzögern, wenn sie die Abnahme verhindern, und bei einem Mangel kann der Besteller nach § 641 Abs. 3 BGB einen angemessenen Teil der Vergütung zurückbehalten, solange er dessen Beseitigung verlangen kann. Unwesentliche Mängel allein berechtigen nach § 640 Abs. 1 BGB nicht zur Verweigerung der Abnahme. Bei Bauverträgen setzt § 650g Abs. 4 BGB außerdem eine prüffähige Schlussrechnung für die Fälligkeit der Vergütung voraus.

Brauchen Wohnungsbauprojekte eine Mängelliste?

Eine Mängelliste ist bei Wohnungsbauprojekten ein sinnvolles Dokumentationsinstrument, aber nicht automatisch als bestimmtes Dokument gesetzlich vorgeschrieben. Sie erfasst Mängel, Restleistungen und Beschädigungen bei Begehung oder Bauabnahme und zeigt, wo noch Nachbesserungen erforderlich sind. Bei bekannten Mängeln ist eine klare Dokumentation besonders wichtig, weil § 640 Abs. 3 BGB den Vorbehalt bestimmter Mängelrechte bei der Abnahme regelt.

Können Mängel die Bauabnahme oder Projektübergabe verzögern?

Ja, wesentliche Mängel oder noch offene vertraglich geschuldete Leistungen können die Bauabnahme und damit auch die Projektübergabe verzögern. Unwesentliche Mängel allein dürfen die Abnahme nach § 640 Abs. 1 BGB nicht verhindern. Für den Terminplan entscheidend ist, welche offenen Punkte einen erforderlichen Meilenstein tatsächlich blockieren.

Gilt für eine Mängelliste automatisch die VOB/B?

Nein, die VOB/B ist kein Gesetz und gilt nur, wenn sie wirksam in den Bauvertrag einbezogen wurde. Ist die VOB/B vereinbart, regelt § 12 die Abnahme einschließlich der Vorbehalte wegen bekannter Mängel, während § 13 die Mängelansprüche behandelt. Ohne vereinbarte VOB/B gelten insbesondere die gesetzlichen Regelungen des BGB und die Vereinbarungen des jeweiligen Bauvertrags.

Offene Punkte direkt im Terminplan steuern mit Lcmd
